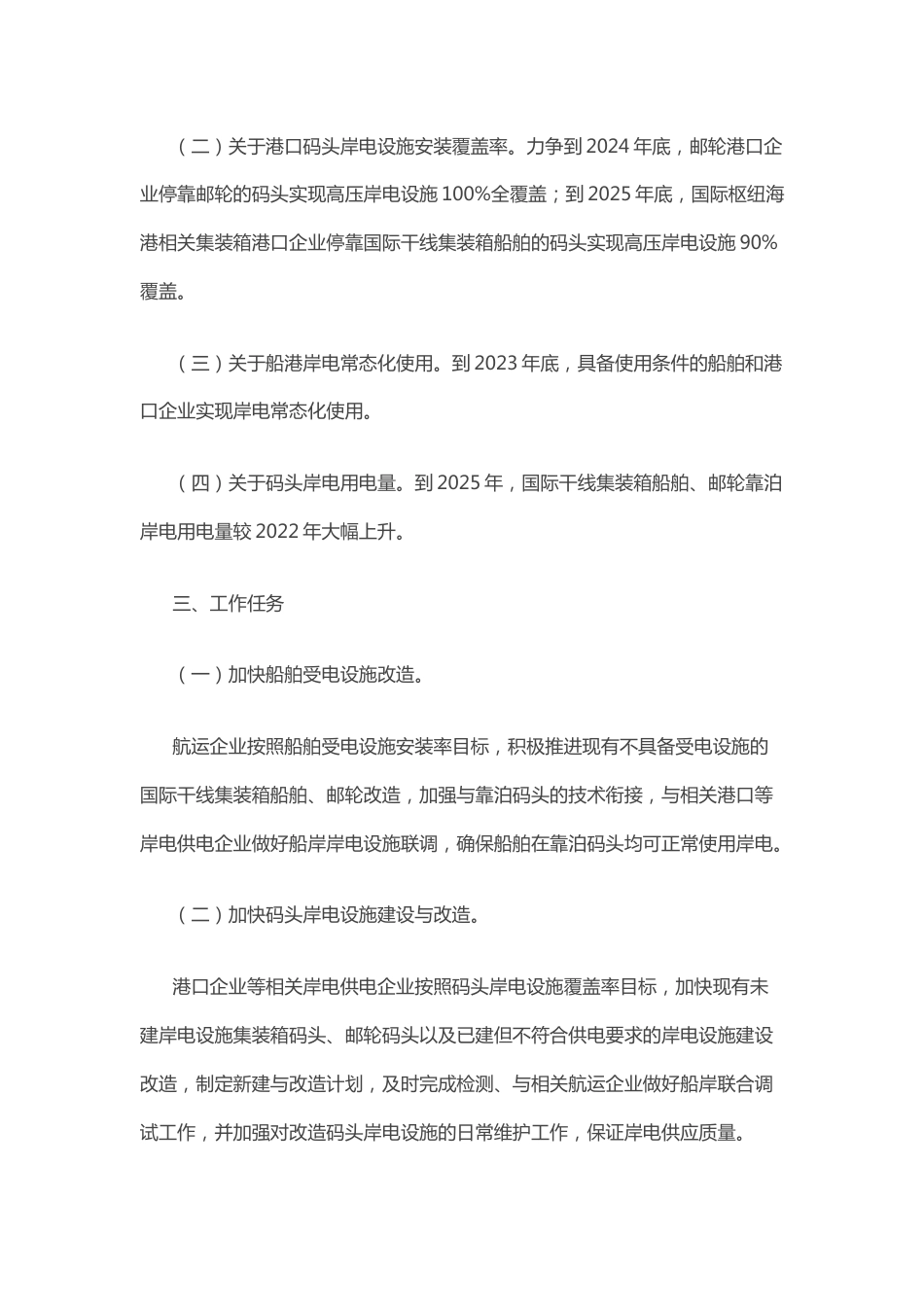

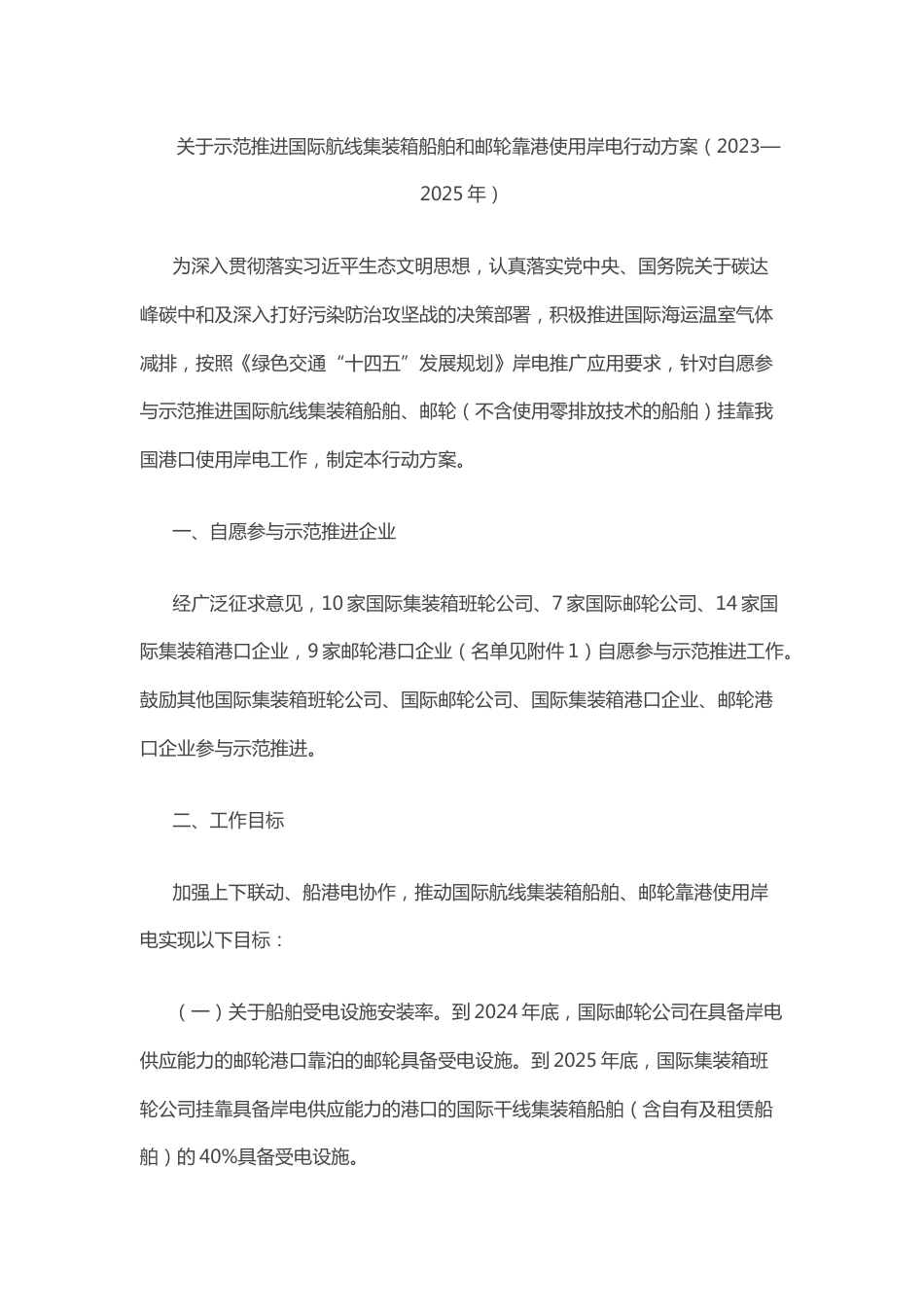

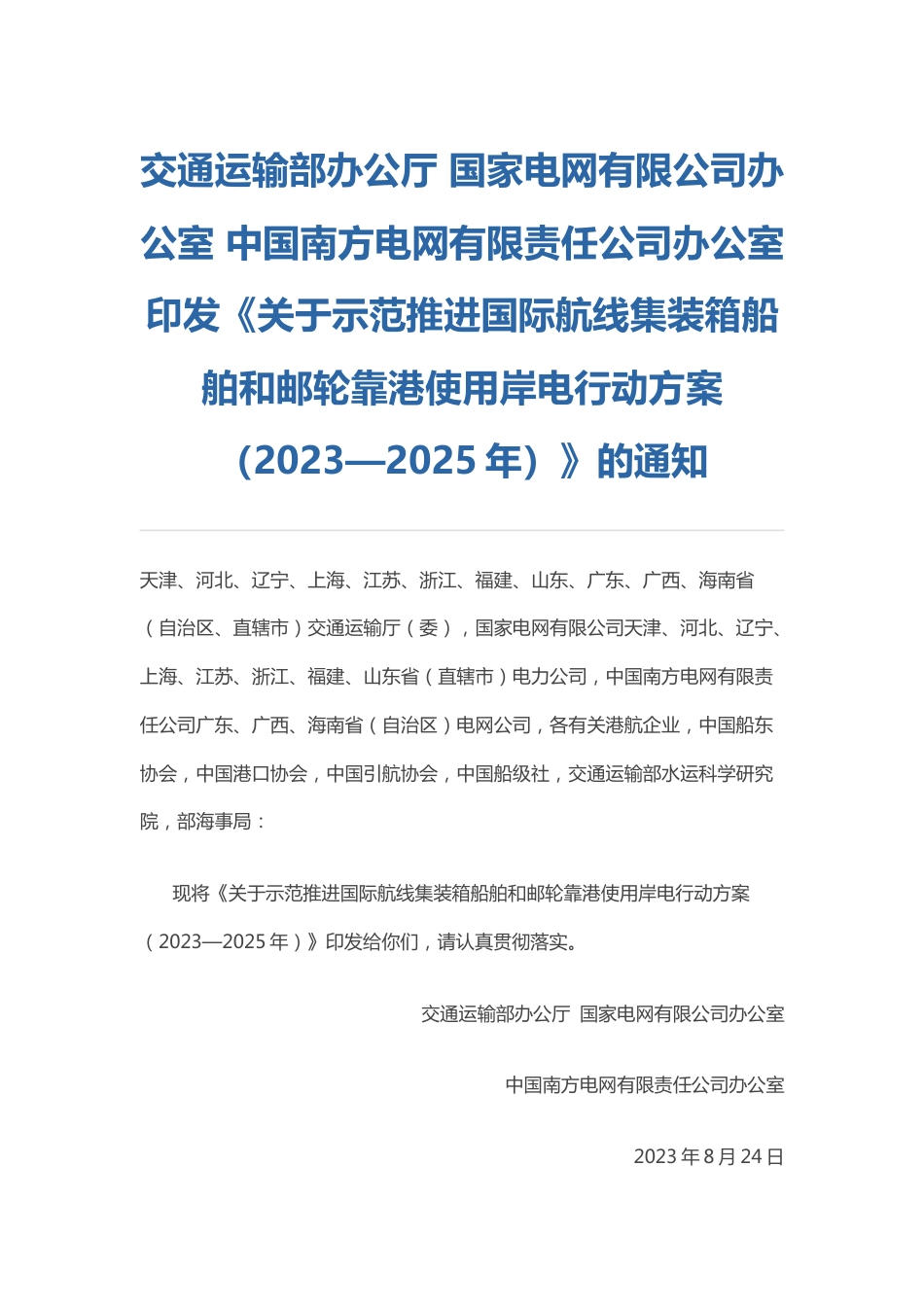

(二)关于港口码头岸电设施安装覆盖率。力争到 2024 年底,邮轮港口企
业停靠邮轮的码头实现高压岸电设施 100%全覆盖;到 2025 年底,国际枢纽海
港相关集装箱港口企业停靠国际干线集装箱船舶的码头实现高压岸电设施 90%
覆盖。
(三)关于船港岸电常态化使用。到 2023 年底,具备使用条件的船舶和港
口企业实现岸电常态化使用。
(四)关于码头岸电用电量。到 2025 年,国际干线集装箱船舶、邮轮靠泊
岸电用电量较 2022 年大幅上升。
三、工作任务
(一)加快船舶受电设施改造。
航运企业按照船舶受电设施安装率目标,积极推进现有不具备受电设施的
国际干线集装箱船舶、邮轮改造,加强与靠泊码头的技术衔接,与相关港口等
岸电供电企业做好船岸岸电设施联调,确保船舶在靠泊码头均可正常使用岸电。
(二)加快码头岸电设施建设与改造。
港口企业等相关岸电供电企业按照码头岸电设施覆盖率目标,加快现有未
建岸电设施集装箱码头、邮轮码头以及已建但不符合供电要求的岸电设施建设
改造,制定新建与改造计划,及时完成检测、与相关航运企业做好船岸联合调
试工作,并加强对改造码头岸电设施的日常维护工作,保证岸电供应质量。
