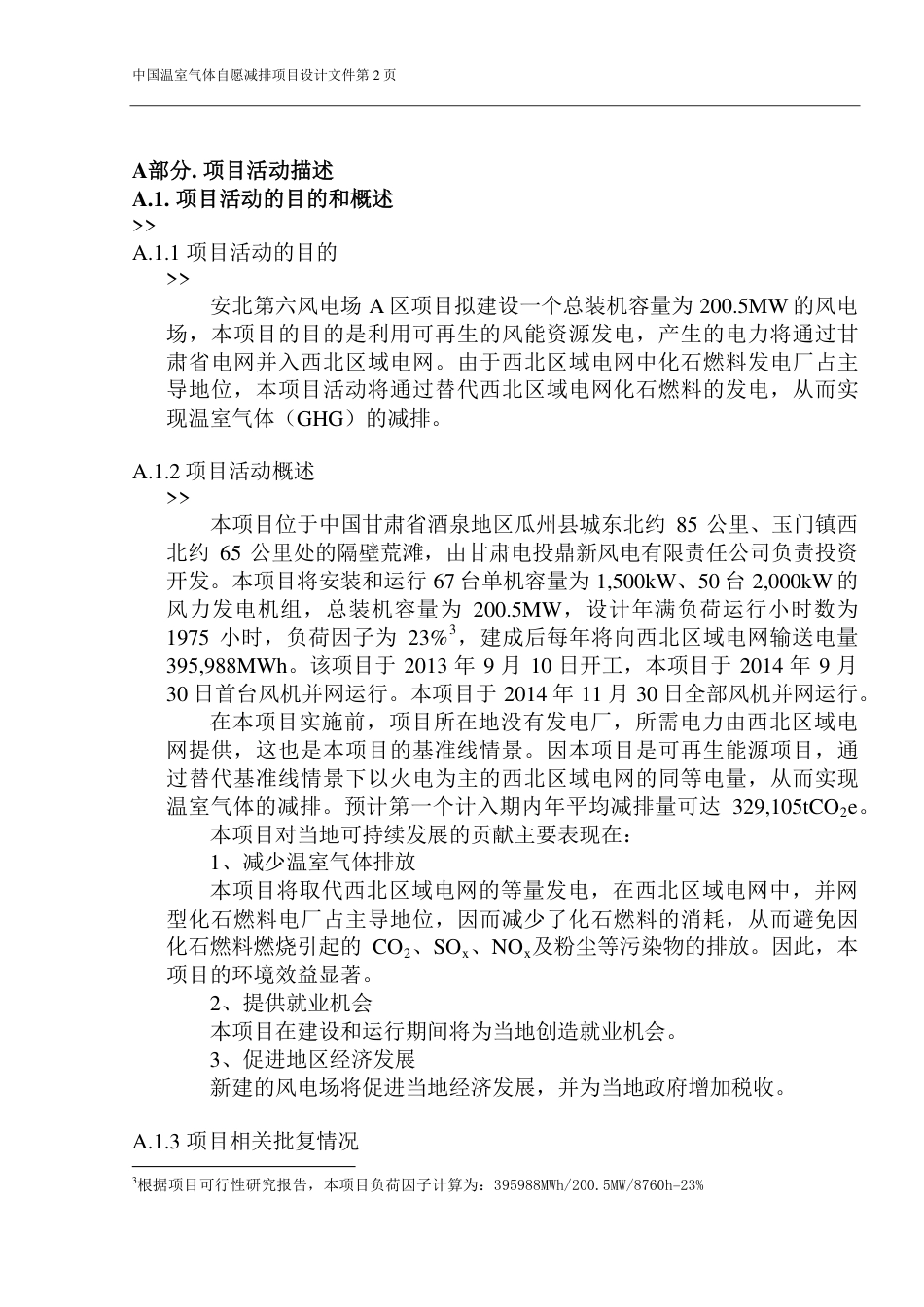

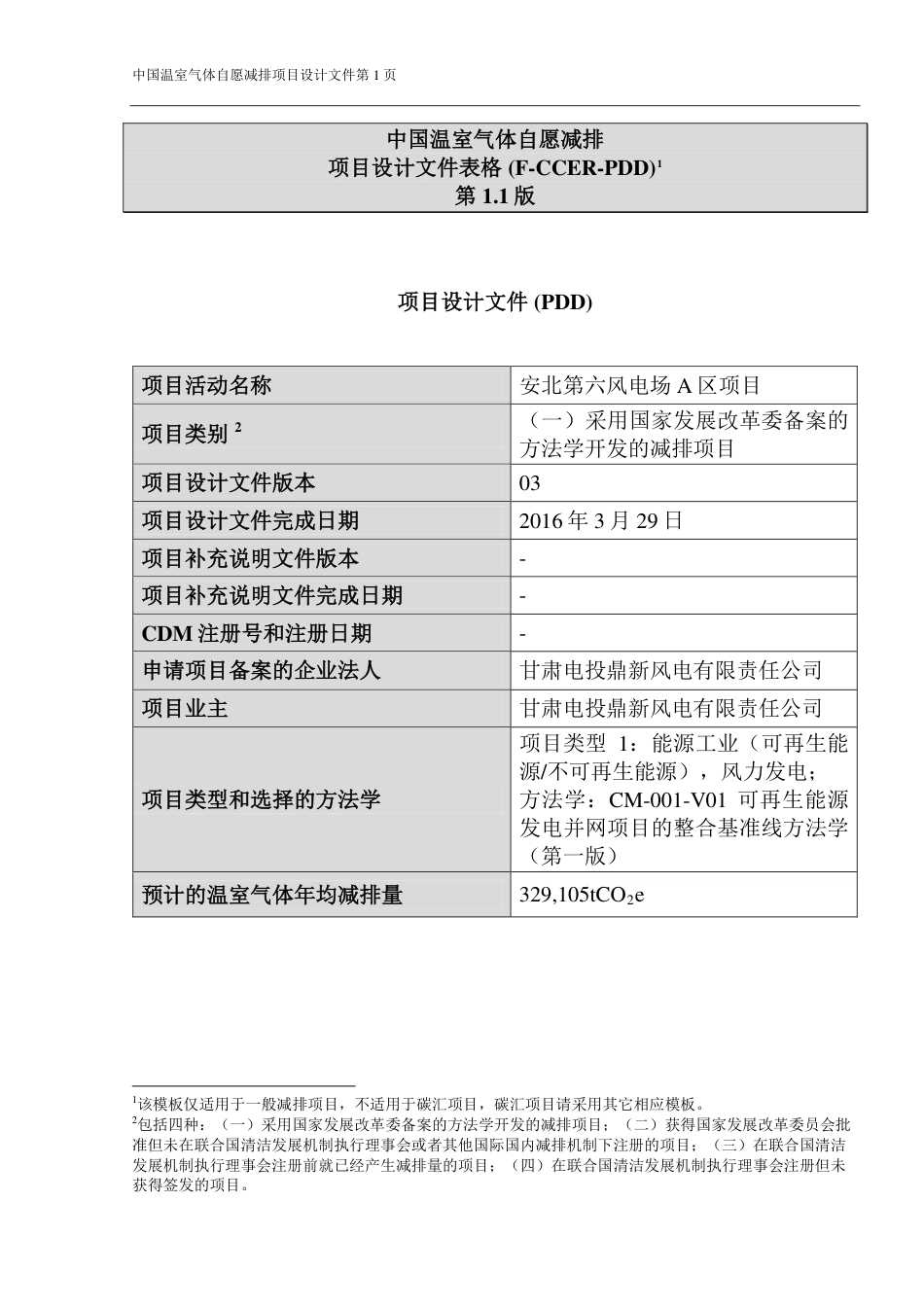

中国温室气体自愿减排项目设计文件第 1
中国温室气体自愿减排
项目设计文件表格 (F-CCER-PDD)1
1.1
项目设计文件 (PDD)
项目活动名称
安北第六风电场 A区项目
项目类别
2 (一)采用国家发展改革委备案的
方法学开发的减排项目
项目设计文件版本
03
项目设计文件完成日期
2016 329
项目补充说明文件版本
-
项目补充说明文件完成日期
-
CDM
注册号和注册日期
-
申请项目备案的企业法人
甘肃电投鼎新风电有限责任公司
项目业主
甘肃电投鼎新风电有限责任公司
项目类型和选择的方法学
项目类型
1
:能源工业(可再生能
/不可再生能源),风力发电;
方法学:CM-001-V01 可再生能源
发电并网项目的整合基准线方法学
(第一版)
预计的温室气体年均减排量
329,105tCO2e
1该模板仅适用于一般减排项目,不适用于碳汇项目,碳汇项目请采用其它相应模板
2包括四种:(一)采用国家发展改革委备案的方法学开发的减排项目;(二)获得国家发展改革委员会批
准但未在联合国清洁发展机制执行理事会或者其他国际国内减排机制下注册的项目;(三)在联合国清洁
发展机制执行理事会注册前就已经产生减排量的项目;(四)在联合国清洁发展机制执行理事会注册但未
获得签发的项目。
中国温室气体自愿减排项目设计文件第 2
A部分. 项目活动描述
A.1. 项目活动的目的和概述
>>
A.1.1 项目活动的目的
>>
安北第六风电场 A区项目拟建设一个总装机容量为 200.5MW 的风电
场,本项目的目的是利用可再生的风能资源发电,产生的电力将通过
肃省电网并入西北区域电网。由于西北区域电网中化石燃料发电厂占主
导地位,本项目活动将通过替代西北区域电网化石燃料的发电,从而实
现温室气体(GHG)的减排。
A.1.2 项目活动概述
>>
本项目位于中国甘肃省酒泉地区瓜州县城东北85 公里、玉门镇西
北约 65 公里处的隔壁荒滩,由甘肃电投鼎新风电有限责任公司负责投资
开发。本项目将安装和运行 67 台单机容量为 1,500kW50 2,000kW
风力发电机总装机容量200.5MW,设计年满负荷运行小时数为
1975 小时,负荷因子为 23%3,建成后每年将向西北区域电网输送电量
395,988MWh。该项目于 2013910 日开工,本项目于 2014 9
30 日首台风机并网运行。本项目于 2014 11 30 日全部风机并网运行。
在本项目实施前,项目所在地没有发电厂,所需电力由西北区域电
网提供,这也是本项目的基准线情景。因本项目是可再生能源项目,通
过替代基准线情景下以火电为主的西北区域电网的同等电量,从而实现
温室气体的减排。预计第一个计入期内年平均减排量可达 329,105tCO2e
本项目对当地可持续发展的贡献主要表现在:
1、减少温室气体排
本项目将取代西北区域电网的等量发电,在西北区域电网中,并网
型化石燃料电厂占主导地位,因而减少了化石燃料的消耗,从而避免因
化石燃料燃烧引起CO2SOxNOx及粉尘等污染物的排放。因此,本
项目的环境效益显著。
2、提供就业机会
本项目在建设和运行期间将为当地创造就业机会。
3、促进地区经济发
新建的风电场将促进当地经济发展,并为当地政府增加税收。
A.1.3 项目相关批复情况
3根据项目可行性研究报告,本项目负荷因子计算为395988MWh/200.5MW/8760h=23%

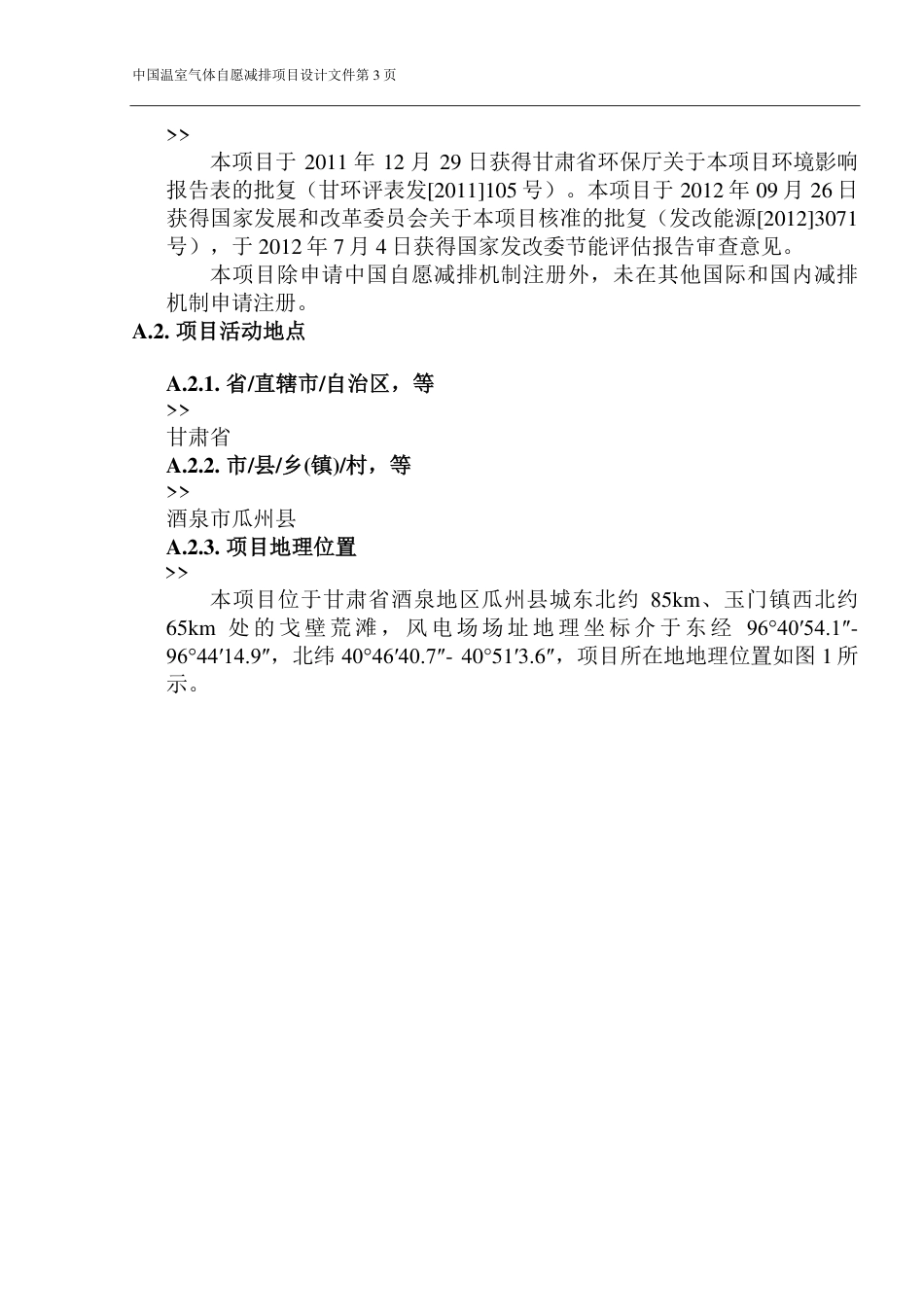

中国温室气体自愿减排项目设计文件第 3
>>
本项目于 2011 12 29 日获得甘肃省环保厅关于本项目环境影
报告表的批复(甘环评表发[2011]105 号)。本项目于 2012 09 26
获得国家发展和改革委员会关于本项目核准的批复(发改能源[2012]3071
号),于 2012 74日获得国家改委节能评估报告审查意见。
本项目除申请中国自愿减排机制注册外,未在其他国际和国内减排
机制申请注册。
A.2. 项目活动地点
A.2.1. /直辖市/自治区,等
>>
甘肃省
A.2.2. //()/村,等
>>
酒泉市瓜州县
A.2.3. 项目地理位置
>>
本项目位于甘肃省酒泉地区瓜州县城东北约 85km、玉门镇西北约
65km 处的戈壁荒滩,风电场场址地理坐标介于东经 96°40′54.1″-
96°44′14.9″北纬 40°46′40.7″- 40°513.6,项目所在地地理位置如图 1
示。
中国温室气体自愿减排项目设计文件第1页中国温室气体自愿减排项目设计文件表格(F-CCER-PDD)1第1.1版项目设计文件(PDD)项目活动名称安北第六风电场A区项目项目类别2(一)采用国家发展改革委备案的方法学开发的减排项目项目设计文件版本03项目设计文件完成日期2016年3月29日项目补充说明文件版本-项目补充说明文件完成日期-CDM注册号和注册日期-申请项目备案的企业法人甘肃电投鼎新风电有限责任公司项目业主甘肃电投鼎新风电有限责任公司项目类型和选择的方法学项目类型1:能源工业(可再生能源/不可再生能源),风力发电;方法学:CM-001-V01可再生能源发电并网项目的整合基准线方法学(第一版)预计的温室气体年均减排量329,105tCO2e1该模板仅适用于一般减排项目,不适用于碳汇项目,碳汇项目请采用其它相应模板。2包括四种:(一)采用国家发展改革委备案的方法学开发的减排项目;(二)获得国家发展改革委员会批准但未在联合国清洁发展机制执行理事会或者其他国际国内减排机制下注册的项目;(三)在联合国清洁发展机制执行理事会注册前就已经产生减排量的项目;(四)在联合国清洁发展机制执行理事会注册但未获得签发的项目。中国温室气体自愿减排项目设计文件第2页A部分.项目活动描述A.1.项目活动的目的和概述>>A.1.1项目活动的目的>>安北第六风电场A区项目拟建设一个总装机容量为200.5MW的风电场,本项目的目的是利用可再生的风能资源发电,产生的电力将通过甘肃省电网并入西北区域电网。由于西北区域电网中化石燃料发电厂占主导地位,本项目活动将通过替代西北区域电网化石燃料的发电,从而实现温室气体(GHG)的减排。A.1.2项目活动概述>>本项目位于中国甘肃省酒泉地区瓜州县城东北约85公里、玉门镇西北约65公里处的隔壁荒滩,由甘肃电投鼎新风电有限责任公司负责投资开发。本项目将安装和运行67台单机容量为1,500kW、50台2,000kW的风力发电机组,总装机容量为200.5MW,设计年满负荷运行小时数为1975小时,负荷因子为23%3,建成后每年将向西北区域电网输送电量395,988MWh。该项目于2013年9月10日开工,本项目于2014年9月30日首台风机并网运行。本项目于2014年11月30日全部风机并网运行。在本项目实施前,项目所在地没有发电厂,所需电力由西北区域电网提供,这也是本项目的基准线情景。因本项目是可再生能源项目,通过替代基准线情景下以火电为主的西北区域电网的同等电量,从而实现温室气体的减排。预计第一个计入期内年平均减排量可达329,105tCO2e。本项目对当地可持续发展的贡献主要表现在:1、减少温室气体排放本项目将取代西北区域电网的等量发电,在西北区域电网中,并网型化石燃料电厂占主导地位,因而减少了化石燃料的消耗,从而避免因化石燃料燃烧引起的CO2、SOx、NOx及粉尘等污染物的排放。因此,本项目的环境效益显著。2、提供就业机会本项目在建设和运行期间将为当地创造就业机会。3、促进地区经济发展新建的风电场将促进当地经济发展,并为当地政府增加税收。A.1.3项目相关批复情况3根据项目可行性研究报告,本项目负荷因子计算为:395988MWh/200.5MW/8760h=23%中国温室气体自愿减排项目设计文件第3页>>本项目于2011年12月29日获得甘肃省环保厅关于本项目环境影响报告表的批复(甘环评表发[2011]105号)。本项目于2012年09月26日获得国家发展和改革委员会关于本项目核准的批复(发改能源[2012]3071号),于2012年7月4日获得国家发改委节能评估报告审查意见。本项目除申请中国自愿减排机制注册外,未在其他国际和国内减排机制申请注册。A.2.项目活动地点A.2.1.省/直辖市/自治区,等>>甘肃省A.2.2.市/县/乡(镇)/村,等>>酒泉市瓜州县A.2.3.项目地理位置>>本项目位于甘肃省酒泉地区瓜州县城东北约85km、玉门镇西北约65km处的戈壁荒滩,风电场场址地理坐标介于东经96°40′54.1″-96°44′14.9″,北纬40°46′40.7″-40°51′3.6″,项目所在地地理位置如图1所示。中国温室气体自愿减排项目设计文件第4页图1项目所在地地理位置A.3.项目活动的技术说明>>本项目位于甘肃省酒泉市瓜州县,是一个利用风力并网发电的可再生能源项目。本项目装机容量200.5MW,属于大型项目活动。本项目将安装67台单机容量为1,500kW的风力发电机组和50台单机容量为2,000kW的风力发电机组,总装机容量为200.5MW,预计年上网电量为395988MWh,年利用小时数为1,975小时,负荷因子为23%。项目地点中国温室气体自愿减排项目设计文件第5页表1风机技术参数表参数数据风力涡轮机设备生产商上海电气风电设备有限公司设备型号W2000C-93-70数量50台轮毂高度70m叶轮直径93m叶片数3片额定风速10.8m/s切入风速3.0m/s切出风速25m/s风机寿命22年发电机额定功率2100kw额定电压690V制造厂家上海电机厂参数数据风力涡轮机设备生产商国电联合动力技术有限公司设备型号UP1500-82-3A数量67台轮毂高度75m叶轮直径82.76m叶片数3片额定风速10.5m/s切入风速3.0m/s切出风速25m/s风机寿命22年发电机额定功率1550kw额定电压690V本项目通过10回35千伏架空线路汇集接入安六马二升压变,升压站以一回330千伏线路送入西北电网。中国温室气体自愿减排项目设计文件第6页A.4.项目业主及备案法人项目业主名称申请项目备案的企业法人受理备案申请的发展改革部门甘肃电投鼎新风电有限责任公司甘肃电投鼎新风电有限责任公司国家发展和改革委员会A.5.项目活动打捆情况>>不适用,本项目不是打捆项目。A.6.项目活动拆分情况不适用,本项目不存在拆分情况。中国温室气体自愿减排项目设计文件第7页B部分.基准线和监测方法学的应用B.1.引用的方法学名称>>本项目应用中国温室气体自愿减排方法学CM-001-V01“可再生能源发电并网项目的整合基准线方法学”(第一版)。有关方法学的详细信息可见:http://www.ccchina.gov.cn/archiver/cdmcn/UpFile/Files/Default/20130311164212571089.pdf本项目还应用了EB批准的“额外性论证与评价工具”(版本07.0.0)论证项目的额外性,并应用EB批准的最新版“投资分析评价工具”(V6.0版)(AMTool27Investmentanalysis)和最新版“普遍性分析工具.(AMTool24Commonpractice(V03.1版))”应用EB批准的“电力系统排放因子计算工具”(版本04.0)计算所替代电力系统的基准线排放因子。有关应用工具的详细信息可见:http://cdm.unfccc.int/methodologies/PAmethodologies/tools/am-tool-01-v7.0.0.pdfhttp://cdm.unfccc.int/methodologies/PAmethodologies/tools/am-tool-07-v4.0.pdfB.2.方法学适用性>>在本项目实施之前,项目所在地没有可再生能源发电项目运行,本项目属于在项目所在地新建并网型可再生发电项目,符合方法学CM-001-V01(第一版)的所有适用条件:方法学适用条件说明本方法学适用于可再生能源并网发电项目活动:(a)建设一个新发电厂,新发电厂所在地在项目活动实施之前没有可再生能源发电厂(新建电厂);(b)增加装机容量;(c)改造现有发电厂;或者(d)替代现有发电厂。本项目为风电项目,属于可再生能源并网发电项目活动:(a)建设一个新发电厂,且在项目所在地在项目活动实施之前没有可再生能源发电厂(新建电厂)项目活动是对以下类型之一的发电厂或发电机组进行建设、扩容、改造或替代:水力发电厂/发电机组(附带一个径流式水库或者一个蓄水式水库),风力发电厂/发电机组,地热发电厂/发电机组,太阳能发电厂/发电机组,波浪发电厂/发电机组,或者本项目为新建风力发电厂中国温室气体自愿减排项目设计文件第8页潮汐发电厂/发电机组;对于扩容、改造或者替代项目(不包含风能、太阳能、波浪能或者潮汐能的扩容项目,这些项目使用第9页的选项2来计算参数EGPJ,y):现有发电厂在为期五年的最短历史参考期之前就已经开始商业运行(用于计算基准线排放量,基准线排放部分对此进行了定义),并且在最短历史参考期及项目活动实施前这段时间内发电厂没有进行扩容或者改造。本项目不属于扩容、改造或者替代项目对于水力发电厂项目:必须符合下列条件之一:o在现有的一个或者多个水库上实施项目活动,但不改变任何水库的库容;或者o在现有的一个或者多个水库上实施项目活动,使任何一个水库的库容增加,且每个水库的功率密度(在项目排放部分进行了定义)都大于4W/m2;或者o由于项目活动的实施,必须新建一个或者多个水库,且每个水库的功率密度(在项目排放部分进行了定义)都大于4W/m2。如果水力发电厂使用多个水库,并且其中任何一个水库的功率密度低于4W/m2,那么必须符合以下所有条件:用公式5PJBLPJBLCapCapPDAA−=−计算出的整个项目活动的功率密度大于4W/m2;多个水库和水力发电厂位于同一条河流,并且它们被设计作为一个项目,共同构成发电厂的发电容量;不被其他水力发电机组使用的多个水库之间的水流不能算做项目活动的一部分;用功率密度低于4W/m2的水库的水来驱动的发电机组的总装机容量低于15MW;用功率密度低于4W/m2的水库的水来驱动的发电机组的总装机容量低于用多个水库进行发电的项目活动的总装机容量的10%。本项目不是水力发电项目中国温室气体自愿减排项目设计文件第9页本方法学不适用于以下条件:在项目活动地项目活动涉及可再生能源燃料替代化石燃料,因为在这种情况下,基准线可能是在项目地继续使用化石燃料;生物质直燃发电厂;水力发电厂需要新建一个水库或者增加一个现有水库的库容,并且这个现有水库的功率密度低于4W/m2。本项目是一个新建风力发电项目,不涉及燃料替代活动,不属于生物质直燃发电和水力发电对于改造、替代或者扩容项目,只有在经过基准线情景识别后,确定的最合理的基准线情景是“维持现状,也就是使用在项目活动实施之前就已经投入运行的所有的发电设备并且一切照常运行维护”的情况下,此方法学才适用。本项目是一个新建风力发电项目,不属于改造、替代或者扩容项目对于“额外性论证与评价工具”(版本07.0.0)和“电力系统排放因子计算工具”(版本04.0),本项目也符合适用条件:“额外性论证与评价工具”适用条件说明如果项目参与方提交了新的方法学,则“额外性论证与评价工具”的使用不是强制性的,项目参与方可以采用其他的论证额外性的方法,本项目使用已有的方法学,并且使用“额外性论证与评价工具”论证项目的额外性。如果方法学中包括了“额外性论证与评价工具”,则项目参与方必须使用本工具。依照本项目方法学中的要求,应使用“额外性论证与评价工具”论述项目的额外性。“电力系统排放因子计算工具”适用条件说明在计算项目的基准线排放时,如果项目是替代电网供电或是导致了电量需求侧的节约,则使用本工具计算OM、BM和/或CM的数值本项目替代电网供电,可使用本工具计算OM、BM和/或CM的数值使用本工具时,项目所连接的电力系统的排放因子可以采用如下计算:1)仅包括联网电厂;或者2)可包括离网电厂。使用第2)种方法时,应满足“附件2:离网电厂的相本项目采用第1)种方法,仅包括联网电厂的方法计算。中国温室气体自愿减排项目设计文件第10页关步骤”的规定。即,离网电厂的总装机容量至少应达到电网系统总装机容量的10%;或离网电厂的总发电量至少应达到电网系统总发电量的10%;而对电网可靠性和稳定性造成负面影响的因素主要是因为发电限制而非其他原因(如输电限制等)。本工具不适用于电网系统有一部分或者全部位于附件一国家的项目。本项目电网系统全部位于中国国内,没有位于附件一国家的部分在本工具下生物燃料的CO2排放因子为0。本项目为新建风力发电项目,不适用此条款所列情景。综上所述,本项目满足方法学CM-001-V01(第一版)和“额外性论证与评价工具”(版本07.0.0)以及“电力系统排放因子计算工具”(版本04.0)的所有适用条件,适用于本方法学及相关工具。B.3.项目边界>>本项目边界的空间范围包括项目发电厂以及与本项目接入的电网中的所有电厂。本项目接入的电力系统是西北区域电网,包括甘肃省、青海省、陕西省、宁夏回族自治区、新疆维吾尔自治区的电网范围。排放源温室气体种类包括否?说明理由/解释基准线西北电网化石燃料发电排放CO2是主要排放源CH4否次要排放源N2O否次要排放源项目活动本项目排放CO2否根据方法学,不考虑项目排放CH4否根据方法学,不考虑项目排放N2O否根据方法学,不考虑项目排放中国温室气体自愿减排项目设计文件第11页项目边界如图3所示如下:图3项目边界示意图B.4.基准线情景的识别和描述>>根据方法学CM-001-V01(第一版)中的规定,如果项目活动是建设新的可再生能源并网发电厂/发电机组,那么基准线情景如下:项目活动生产的上网电量可由并网发电厂及其新增发电源替代生产,与“电力系统排放因子计算工具”里组合边际排放因子(CM)的计算过程中的描述相同。本项目为新建的可再生能源并网发电,本项目的基准线情景为项目活动生产的上网电量由西北区域电网所连接的并网电厂及其新增发电源替代提供同等电量,与“电力系统排放因子计算工具(第04.0版)”里组合边际排放因子(CM)的计算过程中的描述相同。其基本信息如表2所示:表2西北电网排放因子数据表4电量边际排放因子EFgrid,OM,y(tCO2/MWh)容量边际排放因子EFgrid,BM,y(tCO2/MWh)组合排放因子EFgrid,CM,y(tCO2/MWh)西北电网50.95780.45120.8311B.5.额外性论证4引自国家发改委发布的《2014年中国区域电网基准线排放因子》中关于西北电网的电量、容量和组合边际排放因子。5http://cdm.ccchina.gov.cn/archiver/cdmcn/UpFile/Files/Default/20150204155537627092.pdfCO2排放风机箱式变压器主变压器关口表西北电网风机风机风机M1M2中国温室气体自愿减排项目设计文件第12页>>项目开工前考虑减排机制的证明2011年10月29日,国家发展改革委正式发布了《关于开展碳排放权交易试点工作的通知》,批准北京市、天津市、上海市、重庆市、湖北省、广东省及深圳市开展碳排放权交易试点。本项目事先考虑了申报CDM以提高收益率,但由于2012年后国际市场上CER价格持续走低,本项目未找到合适的国外买家购买CER,继续开发CDM无法为项目带来减排收益。2012年6月13日,国家发展改革委正式印发《温室气体自愿减排交易管理暂行办法》,这为国内温室气体自愿减排项目产生的减排量进行交易提供了政策和机制保障。国内碳交易试点启动后,CCER市场价格高于国际市场价格。鉴于此,项目业主决定开发本项目为国内自愿减排项目申请以获得额外的资金支持。可以看出,减排机制的收益在项目业主进行投资决策过程中起到了决定性作用。项目活动时间表:日期事件2011年11月环评报告完成2011年12月可研完成2011年12月12日董事会议纪要2011年12月29日环评批复2012年5月利益相关方会议2012年7月30日风机采购合同签订(项目活动开始时间)2012年7月4日节能评估报告审查意见2012年9月26日项目核准2013年9月10日开工许可证2013年12月9日总经理办公会会议决议2014年9月28日项目申请2014年9月30日并网运行2015年11月2日项目设计文件公示本项目公司在2013年12月9日总经理办公会议决议申请中国CCER项目备案后,持续努力实施项目建设和CCERPDD开发,并于2015年11月2日在中国CCER交易信息平台上公示,争取早日备案成功。项目开始时间确定为该项目风机采购合同的签订时间,即2012年7月30日。根据方法学CM-001-V01(第一版),项目的额外性可以用我国自愿减排项目“额外性论证与评价工具”来论证和评价项目活动的额外性,也中国温室气体自愿减排项目设计文件第13页可以参考使用CDM方法学工具“额外性论证与评价工具”。本项目使用CDM方法学“额外性论证与评价工具”(07.0.0版)来论证额外性。步骤0.拟议项目活动是否是首例本项目活动非首例,不选择步骤0。步骤1.确定符合现行法律法规的可以替代本项目活动的方案子步骤1.1确定该项目替代方案按照方法学及工具要求,该项目的现实可行的替代方案有:P1:开发该项目,但不申请为国内自愿减排项目;或P2:继续当前现实情景,即由西北区域电网范围内现存并网发电厂及其新增发电源进行电力供应。子步骤1.2符合法律法规的强制要求P1:国内自愿减排机制为自愿机制,没有任何法律法规强制要求该项目进行减排量的开发,也没有违反任何法律和法规,这是项目业主可以自由选择的且合法的;P2:当前情景为目前西北区域电网的现状,因此完全符合国家法律法规的要求,且不存在任何财务收益障碍。因此替代方案P1和P2均符合现行的法律和法规。根据额外行论证评价工具(07.0.0版),使用可再生能源发电并网方法学CM-001-V01的项目仅需识别出至少有一个比本项目活动可行的替代方案即可。同时,按该方法学,B.4.基准线情景识别一节早已指定基准线情景为西北电网并网发电厂及其新增发电源替代提供同等电量,它是最现实可行的替代方案。步骤2.投资分析本步骤的目的是来确定本项目如果没有额外的收入或融资,比如来自CCER的收入,是否会在经济或财务上缺少吸引力。投资分析有如下步骤:子步骤2a.确定合适的分析方法额外性论证与评价工具(第07.0.0版)提议了三种分析手段:简单成本分析(选项I),投资比较分析(选项II)和基准分析(选项III)。由于本项目的收入来源除可能的CCER收入之外,还有售电收入,所以简单成本分析并不适用。本项目的基准线情形是西北区域电网提供相同的电量而不是具体投资的项目。因此,选项II也并不适用。由于本项目是新建风电项目,而电力行业的全投资内部收益率(IRR)数据是可得的,因此本项目可适用基准分析(选项III)的方法。因此,本项目使用基于全投资IRR的基准分析。子步骤2b.应用基准分析(选项III)根据原国家电力公司颁布的《电力工程技术改造项目的经济评价的暂行办法》,中国电力产业的全投资内部收益率(IRR)应为8%(所得中国温室气体自愿减排项目设计文件第14页税后),只有当拟建项目的全投资内部收益率高于或等于该基准值时,项目才具有财务可行性。这在中国电力项目的可研中被广泛使用。子步骤2c,计算并比较财务指标基于上面提到的基准,在子步骤2c中对财务的指标进行计算并比较。(1)计算财务指标的基本参数基于本项目的可研报告,计算本项目全投资内部收益率(IRR)所需的基本参数如表3所示:表3项目基本参数指标数据数据来源装机容量200.5MW可行性研究报告年上网电量6395988MWh可行性研究报告项目寿命22年可行性研究报告总投资162323.21万元可行性研究报告静态总投资7153538.9万元年运营成本(年平均值)4888.37万元可行性研究报告折旧率6.3%可行性研究报告折旧年限15年可行性研究报告残值率5%可行性研究报告上网电价0.54元/千瓦时可行性研究报告增值税17可行性研究报告增值税返还即征即退50%可行性研究报告所得税25%(三免三减半)可行性研究报告城建税5%可行性研究报告教育附加税5%可行性研究报告CCER价格60元/吨8-计入期73年-该项目可研报告由中国水电顾问集团西北勘测设计研究院于2011年12月完成编制,可研报告2012年9月26日获得核准批复。报告完成时间和核准时间之间间隔只有9个多月。因此,报告有效,数据准确、可靠,版本一致。6基于可研的总装机容量、多年风测平均年利用小时数及厂用电率等,估算得出7基于可研,分解为固定资产设备、建设施工和安装调试三项投资及流动资金之和8本项目产生的CCER计划在深圳碳交易试点进行交易,因目前尚无可参考的CCER价格,在此以深圳碳交易市场配额价格作为参考。深圳碳市场自2013年6月开市以来,其价格在60-130元/吨之间徘徊(http://www.szets.com/Portal/home.seam),因此假设CCER价格为60元/吨。中国温室气体自愿减排项目设计文件第15页(2)比较本项目的IRR与财务基准根据基准分析(选项III),如果项目的财务指标(例如IRR)低于基准,那么本项目就认为不具备财务吸引力。表4显示本项目的IRR在有CCER收益和没有CCER收益下的情形。没有CCER收益,全投资IRR低于8%的基准。因此,本项目不具备财务吸引力。有了CCER收益的支持,本项目的全投资IRR明显的改善并且超过了基准。因此,本项目在获得CCER收益后,将被认为对投资者是有吸引力的。表4项目IRRIRR全投资内部收益率,基准值为8%无CCER收益6.37%有CCER收益8%子步骤2d.敏感性分析(只适用于选项II和选项III):按照“投资分析工具”(第06版)的规定,只需要对占项目总投资或总收益20%以上的因素进行敏感性分析即可。对于本项目,占项目总投资或总收益20%以上的因素包括以下四项:静态总投资、年上网电量、上网电价和年运行成本。以下是针对这些参数对本项目的全投资IRR的影响分析。这四个指标的敏感性分析结果如表5所示。表5参数敏感性分析结果参数-10%-5%05%10%上网电价4.77%5.58%6.37%7.12%7.86%年上网电量4.77%5.58%6.37%7.12%7.86%静态总投资7.89%7.10%6.37%5.68%5.03%经营成本6.74%6.56%6.37%6.17%5.98%中国温室气体自愿减排项目设计文件第16页图4参数敏感性分析图按照“投资分析工具”(06版)的规定,对相关指标应在-10%到10%的范围内进行分析。当上述四个指标在-10%到10%之间变化,本项目的全投资IRR在如表5和图4所示的区间内变化。从图表中可以看出,四个指标在±10%的范围内变化时,IRR都没有超过基准值,下面的临界点分析将进一步评估,若使全投资IRR达到8%基准值时,上述关键参数变化范围的临界点及其可行性。静态总投资当静态总投资降低10.65%时,项目的全投资IRR会达到8%的基准。考虑到近年来钢材、水泥等原材料价格以及人工成本一直在持续上涨,按照国家统计局公布的数据,我国固定资产投资价格指数2010年为103.6,2011年为106.6,2012年为101.1,2013年为100.3.(国家统计局年度数据查询)9始终处于增长状态6。已签订的主要合同总金额为147,773.17万元,实际签署的主要合同金额已占静态总投资的96.24%。因此静态总投资项不可能降低10.65%。年运行成本当年运行成本降低44.8%时,项目的全投资IRR会达到8%的基准。年运行成本是由原材料费,工资及福利,维护费以及杂费组成。考虑到中国经济的不断发展,建设期原材料价格上涨以及人工成本不断上涨等因素,根据国家统计局网站发布的全国工业生产者出厂价格指数10确定2011-2014年的工业生产者出厂价格指数分别上涨6.0%、-1.7%、-1.9%和-1.9%,该指数从2011年以来从未下跌2%以上。因此年运行成本不可能降低44.8%。年上网电量当年上网电量增加11%时,项目的全投资IRR会达到8%的基准。由于项目的年上网电量数据为可研设计单位(中国水电顾问集团西北勘测设计研究院)在30年(1981-2010年)的风资源数据及2009年的测风数据的基础上,利用专业的专业软件计算得出的。西北勘测设计研究院具有电力设计甲级资质,且该设计值经过可研审查专家论证,具有较强的权威性和科学性。因此发电量不可能增加到11%的幅度。上网电价当电价增加11%时,项目的全投资IRR会达到8%的基准。按照国家发改委电价批文,本项目所在的甘肃省的标杆电价为0.54元/千瓦时(含9http://data.stats.gov.cn/easyquery.htm?cn=C01&zb=A0901&sj=201410http://data.stats.gov.cn/easyquery.htm?cn=C01中国温室气体自愿减排项目设计文件第17页税)。本项目整个寿命期会执行已批复的电价。因此,电价也不可能增加11%。通过敏感性分析,本项目若不考虑减排收益(替代方案P1)将不具备投资吸引力,替代方案P2比P1更具经济吸引力。步骤3.障碍分析此项目不涉及障碍分析。步骤4.普遍性分析本项目的普遍性分析依据CDMEB发布的“额外性论证与评价工具”(07.0.0版)和“普遍性分析工具”(03.1版)来论证。步骤如下:子步骤4a.分析其他类似本项目的活动:本项目为新建风电项目,属于可再生能源项目,符合“普遍性分析工具”(03.1版)中措施的定义(b)。步骤1:计算适用的容量或产出,范围为拟议项目活动总设计容量或产出的+/-50%。本项目装机容量为200.5MW,因此确定装机容量范围为100.25MW-300.75MW。步骤2:识别满足以下所有条件的类似项目(包括CDM项目和非CDM项目):(a)位于所适用的地理区域内的项目;(b)类似项目所采取技术和措施(指相关技术或能源来源,包括提高能效及可再生能源发电)与本项目同类;(c)类似项目和本项目采用同样能源/燃料或原料类型,如果本项目采用了技术更新/改造措施;(d)类似项目实施所在厂与本项目厂应提供具有可比质量、特性和应用领域(发电)的产品或服务,;(e)项目的容量或产出在步骤1计算得出的适用的容量或产出范围内;(f)拟议项目活动的项目设计文件公示之前或拟议项目活动开始之前(两者中较早者),已经开始商业运营的项目;对于(a):本项目选择甘肃省为适用的地理区域,原因如下:在中国每个省影响风电项目经济性的要素是不同的,如投资环境、风能资源、风电电价,劳动和服务的成本和类型等。这些要素使得中国每个省的风电项目经济性出现很大差异,因此选择甘肃省为适用的地理区域。对于(b):本项目所采取技术是可再生能源风电,所以类似项目应是风电技术类;对于(c):不适用,因为本项目是新建风电场,不属于技改活动;对于(d):类似项目应是可并网调度的风电场;中国温室气体自愿减排项目设计文件第18页对于(e):这些风力发电项目,将选择装机容量100.25MW到300.75MW之间的项目;对于(f):本项目开始时间为2012年7月30日,根据“额外性论证与评价工具”(第07.0.0版),只需分析2012年7月30日之前投产的风电项目。2002年电力体制改革,“厂网分开、竞价上网”,使得电力投资和运行环境以及电价政策发生重大变化,因而作为分界线,2002年之前的风电项目不视为同类项目。根据中国风能协会、中国电力年鉴等其它公开信息来源,位于甘肃省境内的与本项目类似的项目共计8个。序号项目名称CDM注册时间装机容量(MW)注册号1华电甘肃瓜州干河口第七风电场2010年5月24日20132412甘肃大唐昌马风电项目2010年9月27日20135123甘肃瓜州干河口第八风电场2011年2月19日20141384甘肃瓜州干河口第三风电项目2011年5月19日20143885中节能甘肃玉门昌马第三风电场项目2011年4月28日20147346甘肃瓜州北大桥第四风电场项目2011年9月23日20152117甘肃瓜州干河口第五风电场项目2010年12月22日20142788甘肃瓜州干河口第六风电场项目2011年9月23日2015222步骤3:从步骤2识别出的项目中,除去那些已注册为CDM项目活动的项目活动,已提交注册的项目活动,正在审定的项目活动,并记录其数量为Nall。从UNFCCC网站、GS网站、VCS网站及国家清洁发展机制网站上查询可得,从步骤2所识别的所有项目均已成功注册为CDM项目11,因此:Nall=011http://cdm.unfccc.int/中国温室气体自愿减排项目设计文件第19页步骤4:从步骤3中识别出的类似项目活动中,识别出那些采用不同于拟议项目活动的技术的项目活动,并记录其数量为Ndiff。因为Nall=0,所以Ndiff=0步骤5:计算系数F=1-Ndiff/Nall,表示所使用措施/技术与拟议项目活动类似,且提供与拟议项目活动相同产出或容量的类似项目的份额(措施/技术的普及率)。如果系数F大于0.2且Nall与Ndiff的差值是大于3,在该适用地区的一个部门内,拟议的项目活动是一个“普遍的做法”。Nall-Ndiff=0-0=0<3因此,本项目在甘肃省不具有普遍性。本项目通过分析工具“额外性论证与评价工具”(版本07.0.0)的所有步骤,具有额外性。B.6.减排量B.6.1.计算方法的说明>>1、基准线排放根据方法学CM-001-V01,本项目基准线排放仅包括由项目活动替代的化石燃料火电厂发电所产生的CO2排放,基准线排放计算如下:BEy=EGPJ,Y×EFgrid,CM,y此处:BEy:是第y年基准线排放量(tCO2e/yr);EGPJ,y:是本项目第y年发出并送入电网的净电量(MWh/yr);EFgrid,CM,y:是第y年并网发电组合边际排放因子(tCO2e/MWh),最新版的“电力系统排放因子计算工具”进行计算。(1)计算项目净上网电量(EGPJ,y)本项目是一个新建可再生能源并网发电项目,并且,在项目活动实施之前,在项目所在地点没有投入运行的可再生能源电厂,则根据方法学CM-001-V01,项目净上网电量为:EGPJ,y=EGfacility,y此处:EGPJ,y:是本项目第y年发出并送入电网的净电量(MWh/yr);EGfacility,y为本项目发电设施第y年供给电网的净电量(MWh/yr)(2)计算项目电力系统的排放因子(EFgrid,CM,y)中国温室气体自愿减排项目设计文件第20页根据方法学CM-001-V01的要求,计算组合边际排放因子(EFgrid,CM,y)需采用CDMEB发布的“电力系统排放因子计算工具”,计算的具体步骤如下。步骤1.识别与本项目相关的电力系统根据“电力系统排放因子计算工具”,本项目以中国政府对电网的描述为依据确定与本项目有关的电力系统的边界。本项目所发电量接入甘肃电网实现并网销售。根据《2014年中国区域电网基准线排放因子》,甘肃电网属于西北电网;与本项目有关的电力系统的边界是西北电网,(由甘肃省、青海省、陕西省、宁夏回族自治区、新疆维吾尔自治区的电网组成)。步骤2.确定在项目的电力系统中是否包含离网电厂(可选)项目参与方决定使用“电力系统排放因子计算工具”中提供的选项I(在计算过程中只包含并网电厂)来计算电量边际排放因子和容量边际排放因子。步骤3.确定计算电量边际排放因子(EFgrid,OM,y)的方法根据“电力系统排放因子计算工具”,可以采用如下四种计算方法中的一种计算电量边际排放因子(EFgrid,OM,y):(a)简单电量边际排放因子方法;(b)经调整的简单电量边际排放因子方法;(c)调度数据分析电量边际排放因子方法;(d)平均电量边际排放因子方法。参考《2014年中国区域电网基准线排放因子》,本项目采用方法(a)计算电量边际排放因子。简单电量边际排放因子方法的适用条件是低运行成本/必须运行的电厂在电网发电构成中低于50%。本项目所在的西北电网的发电总量中低运行成本/必须运行的电厂始终保持低于50%,符合方法(a)的适用条件。对于简单电量边际排放因子,项目参与方可以选择下列两种方法中的一种进行计算:·事前计算:如果采用事前计算方法,那么在审定阶段确定排放因子,在计入期内不监测也不需要更新排放因子。对于并网电厂,基于项目设计文件提交审定时可获得的最新数据,使用最近3年发电量的加权平均计算排放因子;对于离网电厂,使用项目设计文件提交审定前最近5年中的某一年的数据进行计算;·事后计算:如果采用事后计算方法,那么根据项目活动替代电网电量的年份确定排放因子,并在监测期间每年更新排放因子;如果计算第y年排放因子的数据通常在第y年结束6个月后才能获得,那么可以使用第y-1年的排放因子;如果计算第y年排放因子的数据通常在第y年结束中国温室气体自愿减排项目设计文件第21页18个月后才能获得,那么可以使用第y-2年的排放因子;要求在计入期内只能使用第y年、第y-1年或者第y-2年的数据来更新排放因子。本项目属于并网发电项目,在计算过程中只考虑并网电厂,采用事前数据(提交本项目设计文件时可以获得的最近3年数据)计算排放因子,在审定阶段确定排放因子,在计入期内不再监测和计算排放因子。步骤4.采用选定的方法计算电量边际排放因子(EFgrid,OM,y)根据“电力系统排放因子计算工具”,步骤3(a)提供了计算电量边际排放因子(EFgrid,OM,y)的A、B两个选项。选项A:基于单个电厂的净发电量及其CO2排放因子进行计算;选项B:基于电网中所有电厂的累计净发电量、燃料类型以及累计燃料消费量进行计算。因为西北电网内单个电厂的净发电量及CO2排放因子数据不可得,所以选项A不适用于本项目;因为西北电网的低运行成本/必须运行的电厂只有可再生能源电厂和核电厂且无离网电厂被纳入电力系统排放因子计算过程,所以采用选项B计算简单电量边际排放因子(EFgrid,OMsimple,y),计算公式如下:2,,,,,,()iyiyCOiyigridOMsimpleyyFCNCVEFEFEG××=∑(),,1yjyjyjEGGENr=×−∑此处EFgrid,OMsimple,y是第y年简单电量边际CO2排放因子(tCO2e/MWh);FCi,y是第y年项目所在电力系统燃料i的消耗量(按质量或体积单位);NCVi,y是第y年燃料i的净热值(能源含量,GJ/质量或体积单位);EFCO2,i,y是第y年燃料i的CO2排放因子(tCO2e/GJ);EGy是电力系统第y年向电网提供的电量(MWh),不包括低成本/必须运行电厂/机组;i是第y年电力系统消耗的所有化石燃料的种类;y是提交PDD时可获得数据的最近三年。GENj,y是西北电网省份j在第y年的发电量;,rj,y西北是电网省份j在第y年的厂用电率。,计算电量边际排放因子(EFgrid,OM,y)所需的发电量、装机容量和厂用电率等数据来源为2011~2013年《中国电力年鉴》;发电燃料消耗以及发电燃料的低位发热值等数据来源为2011~2013年《中国能源统计年中国温室气体自愿减排项目设计文件第22页鉴》;电网间电量交换的数据来源为《2011~2013年电力工业统计资料汇编》;分燃料品种的潜在排放因子和碳氧化率来源为《2006年IPCC国家温室气体清单指南》第二卷第一章1.21~1.24页的表1.3和表1.4。本次分燃料品种的潜在排放因子采用了上述表1.4中的95%置信区间下限值。参考由中国国家和发展改革委员会发布的《2014年中国区域电网基准线排放因子》,西北电网电量边际排放因子(EFgrid,OM,y)为0.9578tCO2e/MWh。步骤5.确定计算容量边际排放因子(EFgrid,BM,y)“电力系统排放因子计算工具”提供了计算容量边际排放因子(EFgrid,BM,y)的两种选择:1)在第一个计入期,基于项目设计文件提交时可得的最新数据事前计算;在第二个计入期,基于计入期更新时可得的最新数据更新;第三个计入期沿用第二个计入期的排放因子;2)依据直至项目活动注册年止建造的机组、或者如果不能得到这些信息,则依据可得到的近年来建造机组的最新信息,在第一计入期内更新容量边际排放因子(EFgrid,BM,y);在第二个计入期内按选项1)的方法事前计算容量边际排放因子(EFgrid,BM,y);第三个计入期沿用第二个计入期的排放因子。本项目采用选项1)的事前计算,不需要事后的监测和更新。由电厂改造带来的容量增加不包含在容量边际排放因子的计算中。用以计算容量边际排放因子的样本机组m通过以下程序确定,和上面选择的数据源一致:(a)识别出除注册为CDM项目的机组外,最近开始向电网供电的5台发电机组(SET5-units),并确定他们的年发电量(AEGSET-5-units,单位MWh);(b)确定除注册为CDM项目机组外,项目电力系统的年发电量(AEGtotal)。识别出除注册为CDM项目机组外,最近开始向电网供电并构成AEGtotal20%(如果20%落在某台机组的一部分,则整台机组的发电量都包含在计算中)(SET≥20%)的机组台数,并确定其年发电量(AEGSET-≥20%)(MWh);(c)从SET5-units和SET≥20%中选择年发电量更大的发电机组作为样本机组(SETsample);识别SETsample中电力机组向电网开始供电的时间。如果SETsample所有机组的向电网开始供电时间都不在10年以前,则只用SETsample计算容量边际排放因子,忽略下面步骤(d),(e),(f)。否则,(d)从SETsample的电力机组中除去向电网开始供电时间早于10年者。将注册为CDM项目并最近开始向电网供电的电力机组包含至中国温室气体自愿减排项目设计文件第23页SETsample,直至新的机组能构成项目电力系统的年发电量的20%(如果20%落在某台机组的一部分,则整台机组的发电量都包含在计算中)。确定作为结果的机组(SETsample-CDM)的年发电量(AEGSET-sample-CDM)(MWh);如果这些机组的年发电量构成项目电力系统年发电量的至少20%(即AEGSET-sample-CDM≥0.2×AEGtotal),则使用样本SETsample-CDM来计算容量边际排放因子,忽略步骤(e)和(f)。否则,(e)将10年前开始向电网供电的电力机组包含至样本机组SETsample-CDM,直至新的机组能构成项目电力系统的年发电量的20%(如果20%落在某台机组的一部分,则整台机组的发电量都包含在计算中);(f)用来计算容量边际排放因子的样本机组m作为最终结果机组(SETsample-CDM->10yrs)。由于数据可得性的原因,CDMEB同意应用如下偏离12:·使用过去几年间新增容量来估计电网电力的容量边际排放因子;·使用装机容量代替年供电量来估算权重,并建议使用中国省级/地区级或国家级电网中最先进的商业化技术的效率水平,作为一种保守的近似。因此,本项目首先计算新增装机容量及其中各种发电技术的组成,然后计算各发电技术的新增装机权重,最后利用各种技术商业化的最优效率水平计算容量边际排放因子(EFgrid,BM,y)。根据“电力系统排放因子计算工具”,容量边际排放因子(EFgrid,BM,y)可按m个样本机组排放因子的发电量加权平均求得,公式如下:∑∑×=mymmymELymyBMgridEGEFEGEF,,,,,,此处:EFgrid,BM,y是第y年的排放因子(tCO2e/MWh);EFEL,m,y是第m个样本机组在第y年的排放因子(tCO2e/MWh);EGm,y是第m个样本机组在第y年向电网提供的电量,即上网电量(MWh);m是包含在容量边际中的样本机组;y是能够获得发电历史数据的最近年份。其中第m个机组的排放因子EFEL,m,y根据“电力系统排放因子计算工具”的步骤3(a)“简单电量边际排放因子”中的选项A2计算。12http://cdm.unfccc.int/UserManagement/FileStorage/AM_CLAR_QEJWJEF3CFBP1OZAK6V5YXPQKK7WYJ中国温室气体自愿减排项目设计文件第24页根据现有统计数据无法从火电中分离出燃煤、燃油和燃气的各种发电技术的容量,因此采用如下步骤计算容量边际排放因子(EFgrid,BM,y):步骤1.利用最近一年的可得能源平衡表数据,计算出发电用固体、液体和气体燃料对应的CO2排放量在总排放量中的比重。22,,,,,,,Coal,y,,,,,,,ijyiyCOijyiCOALjijyiyCOijyijFNCVEFFNCVEFλ∈××=××∑∑22,,,,,,,Oil,y,,,,,,,ijyiyCOijyiOILjijyiyCOijyijFNCVEFFNCVEFλ∈××=××∑∑22,,,,,,,Gas,y,,,,,,,ijyiyCOijyiGASjijyiyCOijyijFNCVEFFNCVEFλ∈××=××∑∑此处:FCi,j,y是第j个省份在第y年燃料i的消耗量(质量或体积单位,对于固体和液体燃料为t,对于气体燃料为m3);NCVi,y是燃料i在第y年的净热值(对于固体和液体燃料为GJ/t,对于气体燃料为GJ/m3)EFCO2i,j,y是燃料i在第y年的CO2排放因子(tCO2e/GJ);COAL、OIL和GAS分别固体燃料、液体燃料和气体燃料的脚标集合。步骤2:以步骤1计算出的比重为权重,以商业化最优效率技术水平对应的排放因子为基础,计算出电网的火电排放因子。EFThermal=λCoal,y×EFCoal,Adv,y+λOil,y×EFOil,Adv,y+λGas×EFGas,Adv,y此处:EFCoal,Adv、EFOil,Adv和EFGas,Adv分别是商业化最优效率的燃煤、燃油和燃气发电技术所对应的排放因子(具体参数和计算过程详见附件2)。步骤3:用步骤2计算的火电排放因子乘以火电在电网新增的20%容量中的比重得到电网的容量边际排放因子(EFgrid,BM,y)。,,ThermalgridBMyThermalTotalCAPEFEFCAP=×此处:CAPTotal为西北电网接近但不超过现有容量20%的新增装机容量;中国温室气体自愿减排项目设计文件第25页CAPThermal为西北电网新增火电装机容量;计算容量边际排放因子(EFgrid,BM,y)所需的发电燃料消耗以及发电燃料的低位发热值等数据来源为2013年《中国能源统计年鉴》;分燃料品种的潜在排放因子和碳氧化率来源为《2006年IPCC国家温室气体清单指南》第二卷第一章1.21~1.24页的表1.3和表1.4。本次分燃料品种的潜在排放因子采用了上述表1.4中的95%置信区间下限值。参考由国家发改委发布的《2014年中国区域电网基准线排放因子》,西北电网的容量边际排放因子(EFgrid,BM,y)数值为0.4512tCO2e/MWh。第6步.计算组合边际排放因子(EFgrid,CM,y)根据“电力系统排放因子计算工具”,组合边际排放因子(EFgrid,CM,y)根据以下方法之一确定:(a)加权平均CM,或者;(b)简单CM。加权平均CM(选项a)应优先选择。简单CM(选项b)只能用在当项目位于最不发达国家(LDC)或注册项目少于10个的国家,且第5步应用的数据要求不能被满足的情况下。本项目采用加权平均CM(选项a)计算组合排放因子。组合边际排放因子按以下公式计算:EFgrid,CM,y=wOM×EFgrid,OM,y+wBM×EFgrid,BMy此处:EFgrid,OM,y:第y年的OM排放因子(tCO2/MWh)EFgrid,BM,y:第y年的BM排放因子(tCO2/MWh)wOM:OM排放因子的权重(%)wBM:BM排放因子的权重(%)根据“电力系统排放因子计算工具”,风电项目的权重wOM默认值为0.75,wBM默认值为0.25。根据公式,事前计算得到组合边际排放因子EFgrid,CM,y=wOM×EFgrid,OM,y+wBM×EFgrid,BMy=0.75×0.9578+0.25×0.4512=0.8311tCO2e/MWh2、项目排放本项目是风力发电项目,不产生水库排放、不凝性气体释放,也不使用化石燃料,根据方法学CM-001-V01,项目排放为0,PEy=0中国温室气体自愿减排项目设计文件第26页3、泄漏根据方法学CM-001-V01,泄漏排放不予考虑。4、减排量计算项目活动年减排量ERy的计算是用基准线排放量减项目排放量再减项目泄漏量。所以,最终温室气体减排的计算公式为:ERy=BEy-PEy其中:BEy(tCO2e)是年份y的基准线排放量。PEy(tCO2e)是年份y的项目活动排放量;B.6.2.预先确定的参数和数据>>数据/参数:FCi,y,FCi,j,y单位:吨或升或立方米描述:电力资源j在第y年消耗的燃料i的数量所使用数据的来源:《中国能源统计年鉴》2011~2013年所应用的数据值:各类燃料消耗量详见年鉴证明数据选用的合理性或说明实际应用的测量方法和程序步骤:官方统计数据数据用途:计算排放因子评价:-数据/参数:NCVi,y单位:GJ/t或GJ/L或GJ/m3描述:第y年燃料i的净热值所使用数据的来源:《中国能源统计年鉴》2011~2013年所应用的数据值:各类化石燃料净热值详见年鉴证明数据选用的合理性或说明实际应用的测量方法和程序步骤:官方统计数据数据用途:计算排放因子评价:-数据/参数:EFCO2,i,y中国温室气体自愿减排项目设计文件第27页单位:tCO2/TJ描述:第y年化石燃料i的CO2排放因子所使用数据的来源:2006IPCCGuidelinesforNationalGreenhouseGasInventories,第2卷,1.21页,表1.3所应用的数据值:各类化石燃料排放因子详见IPCC证明数据选用的合理性或说明实际应用的测量方法和程序步骤:IPCC默认值数据用途:计算排放因子评价:-数据/参数:EGm,y,EGy单位:MWh描述:第y年,电力资源m向电网输送的净电量或项目电力系统的净发电量所使用数据的来源:《中国电力年鉴》2011~2013年所应用的数据值:详见年鉴证明数据选用的合理性或说明实际应用的测量方法和程序步骤:官方统计数据数据用途:计算排放因子评价:-数据/参数:CAPThermal,y单位:MW描述:第y年,项目电力系统新增火力发电容量所使用数据的来源:《中国电力年鉴》2011~2013年所应用的数据值:详见年鉴证明数据选用的合理性或说明实际应用的测量方法和程序步骤:官方统计数据数据用途:计算排放因子评价:-中国温室气体自愿减排项目设计文件第28页数据/参数:CAPTotal,y单位:MW描述:第y年,项目电力系统新增总容量所使用数据的来源:《中国电力年鉴》2011~2013年所应用的数据值:详见年鉴证明数据选用的合理性或说明实际应用的测量方法和程序步骤:官方统计数据数据用途:计算排放因子评价:-数据/参数:EFCoal,Adv,y单位:tCO2/MWh描述:中国最优化商业运行技术(耗煤)电力供应效率所使用数据的来源:2014年区域电网基准线排放因子所应用的数据值:详见国家发改委报告证明数据选用的合理性或说明实际应用的测量方法和程序步骤:官方统计数据数据用途:基准线排放计算评价:-数据/参数:EFGas,Adv,y单位:tCO2/MWh描述:中国最优化商业运行技术(耗气)电力供应效率所使用数据的来源:2014年区域电网基准线排放因子所应用的数据值:详见国家发改委报告证明数据选用的合理性或说明实际应用的测量方法和程序步骤:官方统计数据数据用途:基准线排放计算评价:-数据/参数:EFOil,Adv,y中国温室气体自愿减排项目设计文件第29页单位:tCO2/MWh描述:中国最优化商业运行技术(耗油)电力供应效率所使用数据的来源:2014年区域电网基准线排放因子所应用的数据值:详见国家发改委报告证明数据选用的合理性或说明实际应用的测量方法和程序步骤:官方统计数据数据用途:基准线排放计算评价:-数据/参数:EFgrid,OM,y单位:tCO2e/MWh描述:电量边际排放因子所使用数据的来源:国家发展和改革委员会公布的《2014年中国区域电网基准线排放因子》所应用的数据值:0.9578证明数据选用的合理性或说明实际应用的测量方法和程序步骤:为官方统计数据数据用途:计算电网组合边际排放因子评价:-数据/参数:EFgrid,BM,y单位:tCO2e/MWh描述:电量边际排放因子所使用数据的来源:国家发展和改革委员会公布的《2014年中国区域电网基准线排放因子》所应用的数据值:0.4512证明数据选用的合理性或说明实际应用的测量方法和程序步骤:为官方统计数据数据用途:计算电网组合边际排放因子评价:-中国温室气体自愿减排项目设计文件第30页数据/参数:WOM单位:%描述:电量边际排放因子的权重所使用数据的来源:电力系统排放因子计算工具所应用的数据值:75证明数据选用的合理性或说明实际应用的测量方法和程序步骤:方法学数据用途:计算电网组合边际CO2排放因子评价:-数据/参数:WBM单位:%描述:电量边际排放因子的权重所使用数据的来源:电力系统排放因子计算工具所应用的数据值:25证明数据选用的合理性或说明实际应用的测量方法和程序步骤:方法学数据用途:计算电网组合边际CO2排放因子评价:-B.6.3.减排量事前计算>>项目的减排量按如下方式计算:项目排放量本项目为风电项目,根据方法学CM-001-V01(第一版),本项目不考虑项目排放;因此PEy=0tCO2e基准线排放本项目全年净上网电量预计为:每年395,988MWh。本项目采用国家发改委公布的西北区域电网排放因子13,具体数值如下:EFgrid,OM,y=0.957813国家发展和改革委员会“2014中国区域电网基准线排放253324因子”。其中风电项目排放因子的比重为:wOM=0.75,wBM=0.25.中国温室气体自愿减排项目设计文件第31页EFgrid,BM,y=0.4512EFgrid,CM,y=0.75×0.9578+0.25×0.4512=0.8311tCO2e/MWh每年基准线排放量预计为:329,105tCO2,具体计算方式如下:BEy=395,988×0.8311=329,105tCO2项目排放按照方法学CM-001-V01(第一版),本项目不计项目排放:PEy=0泄漏按照方法学CM-001-V01(第一版),本项目不计泄漏:项目减排量ERy=BEy-PEy=329,105-0=329,105tCO2e。B.6.4.事前估算减排量概要年份基准线排放(tCO2e)项目排放(tCO2e)泄漏(tCO2e)减排量(tCO2e)2014年9月30日-2014年12月31日83,854140083,8542015年1月1日-2015年12月31日329,10500329,1052016年1月1日-2016年12月31日329,10500329,1052017年1月1日-2017年12月31日329,10500329,1052018年1月1日-2018年12月31日329,10500329,1052019年1月1日-2019年12月31日329,10500329,1052020年1月1日-2020年12月31日329,10500329,1052021年1月1日-2021年9月29日245,2511500245,25114329105÷365×93=8385415329105-83854=245251中国温室气体自愿减排项目设计文件第32页合计2,303,735002,303,735计入期时间合计7年0月计入期内年均值329,10500329,105注:每一行采用一个单独的日历年B.7.监测计划B.7.1.需要监测的参数和数据>>数据/参数:EGfacility,y单位:MWh/yr描述:第y年项目电厂的净上网电量所使用数据的来源:由汇集站的电表M1,M2(一主一备),连续测量EGexport,y,EGimport,y.数据值:395988MWh(项目净上网电量)测量方法和程序:由以下公式计算所得:EGfacility,y=EGexport,y-EGimport,y监测频率:连续监测,至少每月记录一次QA/QC程序:据售/购电发票进行复核数据用途:计算基准线排放评价:-数据/参数:EGexport,y单位:MWh/yr描述:第y年项目电厂上网电量所使用数据的来源:电表数据值:实际监测数值,事前计算用395988MWh测量方法和程序:由安装在汇集站的电表M1和M2连续测量,每月抄表并记录。监测频率:连续监测,至少每月记录一次QA/QC程序:按照技术规范要求,定期对电表进行测试和校准维护。并依据售/购电发票进行复核。数据用途:计算基准线排放评价:-数据/参数:EGimport,y单位:MWh/yr中国温室气体自愿减排项目设计文件第33页描述:第y年项目电厂的下网电量所使用数据的来源:电表数据值:实际监测数值,事前计算用0测量方法和程序:由安装在汇集站的电表M1和M2持续测量,每月抄表并记录。监测频率:连续监测,至少每月记录一次QA/QC程序:按照技术规范要求,定期对电表进行测试和校准维护。并依据售/购电发票进行复核。数据用途:计算基准线排放评价:-B.7.2.数据抽样计划>>不适用。B.7.3.监测计划其它内容>>1.本项目的组织管理结构本项目的组织及管理结构如下图5所示。图5本项目的组织及管理结构图项目经理本项目的日常管理;监测数据的统计分析;本项目减排量的计算;配合审核机构的审查和核证。项目的监测团队原始数据的日常监测;数据的记录、收集和处理;测量仪器的校对和维护。项目负责人中国温室气体自愿减排项目设计文件第34页2.监测要求本项目所发电力通过10回35千伏架空线路汇集接入安六马二升压变,升压站以一回330千伏线路送入西北电网。330KV安六马二升压站#2主变330KV侧,按照Ⅰ类计量装置配置双表(一主一备M1、M2)。有功电能表采用0.2S级精度。3.监测仪器校准电表的安装符合《电能计量装置技术管理规程》(DL/T448-2000)。安装时由有资质的第三方对电表进行检定校准。由业主和电网公司联合授权有资质的第三方按上述国家标准对电表每年进行校验,以确保测量数据的精确度。4.数据记录、收集与管理监测工作由电厂当班监测人员直接负责。电厂供电量根据本项目业主与当地电网公司售电合同中的相关约定及要求现场抄表或远方采集记录。当班监测人员应将所有记录和收集数据及时汇总,报本项目经理检查、备份并存档。安六马二升压站M1M2西北电网风机......中国温室气体自愿减排项目设计文件第35页如果当班监测人员因故不能及时到现场监测,本项目负责人应及时指定其它监测人员进行记录。当班监测人员回岗移交工作时,应做好移交记录并由移交双方签字确认。对于所收集的监测数据,应形成一套完整的管理系统,以便在审核机构核查、核证时能快速、准确地向其提供所需的信息和资料。本项目经理将监测数据及时录入电脑,并进行分项整理与归档,最后形成电子文件(并备份)。同时,妥善保存售购电发票以及与相关的书面文件。项目计入期结束后,所有监测数据将继续保存两年。5.质量控制与质量保证电表按要求检定以确保其精度。记录、维护和存档数据的质量保证和质量控制程序应根据核查减排量的规章制度要求作为本项目的一部分进行改进。6.错误处理参与监测计划实施的任何人一旦发现测量出错或者仪表故障的情况,应该立即报告给项目经理,以便指定具体人员负责处理。主表故障或者失灵时使用备表测量和读数。如果主表和备表同时发生故障,则不申请这段时间的减排量。中国温室气体自愿减排项目设计文件第36页C部分.项目活动期限和减排计入期C.1.项目活动期限C.1.1.项目活动开始日期>>2012年7月30日16C.1.2.预计的项目活动运行寿命>>22年0月。C.2.项目活动减排计入期C.2.1.计入期类型>>可更新计入期(3×7年)。C.2.2.第一计入期开始日期>>2014年9月30日(首台机组发电日期)C.2.3.第一计入期长度>>7年0月(2014年9月30日-2021年9月29日)16该日期为风机采购合同签署日期,该合同为本项目所有合同中最早签署的合同中国温室气体自愿减排项目设计文件第37页D部分.环境影响D.1.环境影响分析>>本项目的环境影响报告于2011年12月29日获得甘肃省环境保护厅的批复(甘环评表发[2011]105号)。环境影响报告表内容总结如下:施工期环境影响总结及应对措施空气质量项目对空气质量的影响主要来自施工期产生的扬尘。发电设施的地基开挖和回填,土石方堆放,建材的堆存以及运输装卸、灰土搅合产生的粉尘,将对大气环境产生短时限的不良影响。为减轻本项目施工过程中扬尘、粉尘对环境的污染,将采取施工场地分区施工、缩短工期、粉状建材堆场及灰土拌合设置简易工棚、适时洒水、增加作业面适度等措施,在采取本项目提出的防尘措施后,本项目对空气质量的影响很小。废气施工期废气主要来源于施工机械、运输车辆排放的尾气,以及施工人员生活燃煤产生的废气在施工高峰期会造成局部空气污染,但只要车辆及时保养或使用清洁能源,生活燃煤采用无烟煤,且排放量很小,加之当地大气扩散条件好,将不会造成明显的环境空气质量影响。废水施工期废水主要产生的废水为生活用水和施工机械清洗废水。废水产生量少且较为分散,而工程所在区域干旱少雨、蒸发量大的特点,对于工程施工期间产生的生活废水可采用随地泼洒的排放形式,随撒随蒸发、渗漏,故不会造成水环境污染。噪音施工期主要噪音来自于各种施工机械和运输车辆产生的辐射噪音。由于周围最近人群均距离较远,故施工期噪声除影响施工人员之外,不会对周围声环境造成大的影响。固废中国温室气体自愿减排项目设计文件第38页工程施工期固体废弃物包括大量的工程弃渣和部分施工人员生活垃圾,对于工程气渣拟全部用于场区施工道路的修筑,生活垃圾集中收集后定期填埋处置,则不会对周围环境产生大的影响。生态环境风电场场址将会永久性和临时性占用部分土地,对于施工在建设完成时将给予及时恢复,避免水土流失。主要的回复措施包括土地填埋、植被恢复等。运营期环境影响总结及应对措施:噪声本项目风机运行时将产生噪声,经距离衰减后,风力发电机昼间距声源65m外,夜间距声源150m外的噪声即可满足《声环境质量标准》(GB3096-2008)中2级的要求。废水和固废运营期间的生活废水收集后经污水一体化处理设施处理并消毒后,用作风电场周围区域生态用水或道路降尘用水。生活垃圾集中收集后定期填埋处置,则不会对周围环境产生大的影响。电磁辐射风机叶片运行会产生轻微的电磁辐射,但由于风场地处戈壁,距离居民很远,项目的电磁辐射影响很小。综上所述,在落实各项应对措施后,项目对环境的各类影响均可控制,从环境保护的角度分析,本项目对工程所在地的负面影响很小,项目建设是可行的。中国温室气体自愿减排项目设计文件第39页D.2.环境影响评价>>本项目符合国家产业政策和当地发展规划,在落实各项环保措施的基础上实施项目建设和运营对环境的基本无影响。中国温室气体自愿减排项目设计文件第40页E部分.利益相关方的评价意见E.1.简要说明如何征求地方利益相关方的评价意见及如何汇总这些意见>>2012年5月,项目业主通过与相关方讨论、走访附近居民等方式征求了意见,以确保项目的实施符合相关方的意愿。工作人员介绍了项目背景,发放了30份调查问卷,征求附近村民对本项目建设的意见和建议。30份问卷全部回收,100%回收。参加问卷调查的人员结构为:附近村民28人,政府部门官员2人。项目业主随后还召开利益相关方座谈会,邀请当地村民和政府部门代表参加,进一步讨论调查问卷收集的意见,并讨论了相关方关注的环境问题。在会议上没有收到针对项目的负面意见。问卷调查主要包括以下几个问题:1.您认为本项目是否能够改善当地的经济环境?2.项目带来噪声、振动、电磁辐射等是否影响您的健康?3.您认为本项目建设对当地居民的日常生活是否有负面影响?4.您认为这个项目活动有可能会对当地就业产生什么样的影响?5.您对风场和风电项目的了解程度?6.对于本项目的建设和运行您最关注的环境影响是什么?7.您是否支持本项目的建设?E.2.收到的评价意见的汇总>>此次调查问卷共30份,得到100%受调查人的回复。主要意见汇总如下:94%被调查者认为能改善当地经济环境,3%被调查者认为不能改善当地经济环境,3%的被调查者表示不关心;97%的被调查者认为项目不会带来噪声、振动、电磁辐射等从而影响健康,3%被调查者不了解;97%的被调查者认为项目对日常生活不会产生负面影响,3%的被调查者认为噪音污染对日常生活有负面影响;93%的被调查者认为项目对就业有促进作用,7%被调查者认为项目对就业没有促进作用;中国温室气体自愿减排项目设计文件第41页10%的被调查者非常了解风场和风电项目,87%被调查者对风场和风电项目有所了解,3%被调查者不了解;40%的最关心水污染,26%最关心噪声影响,17%最关心生态环境,周围植被17%;100%的被调查者支持本工程的建设。E.3.对所收到的评价意见如何给予相应考虑的报告>>由于收到的意见基本是正面的,不需要采取行动来解决这些意见。-----中国温室气体自愿减排项目设计文件第42页附件1:申请项目备案的企业法人联系信息企业法人名称:甘肃电投鼎新风电有限责任公司地址:甘肃省酒泉市仓门街42号邮政编码:735000电话:0931-8453160-2035传真:0931-8406208电子邮件:20216733@qq.com网址:-授权代表:郭微飞姓名:郭微飞职务:项目主管部门:项目部手机:13919107987传真:0931-8406208电话:0931-8459160-2035电子邮件:20216733@qq.com中国温室气体自愿减排项目设计文件第43页附件2:事前减排量计算补充信息附件3:监测计划补充信息-----

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

碳中和
已认证
内容提供者

碳中和

确认删除?
回到顶部
微信客服
  • 管理员微信
QQ客服
  • QQ客服点击这里给我发消息
客服邮箱
