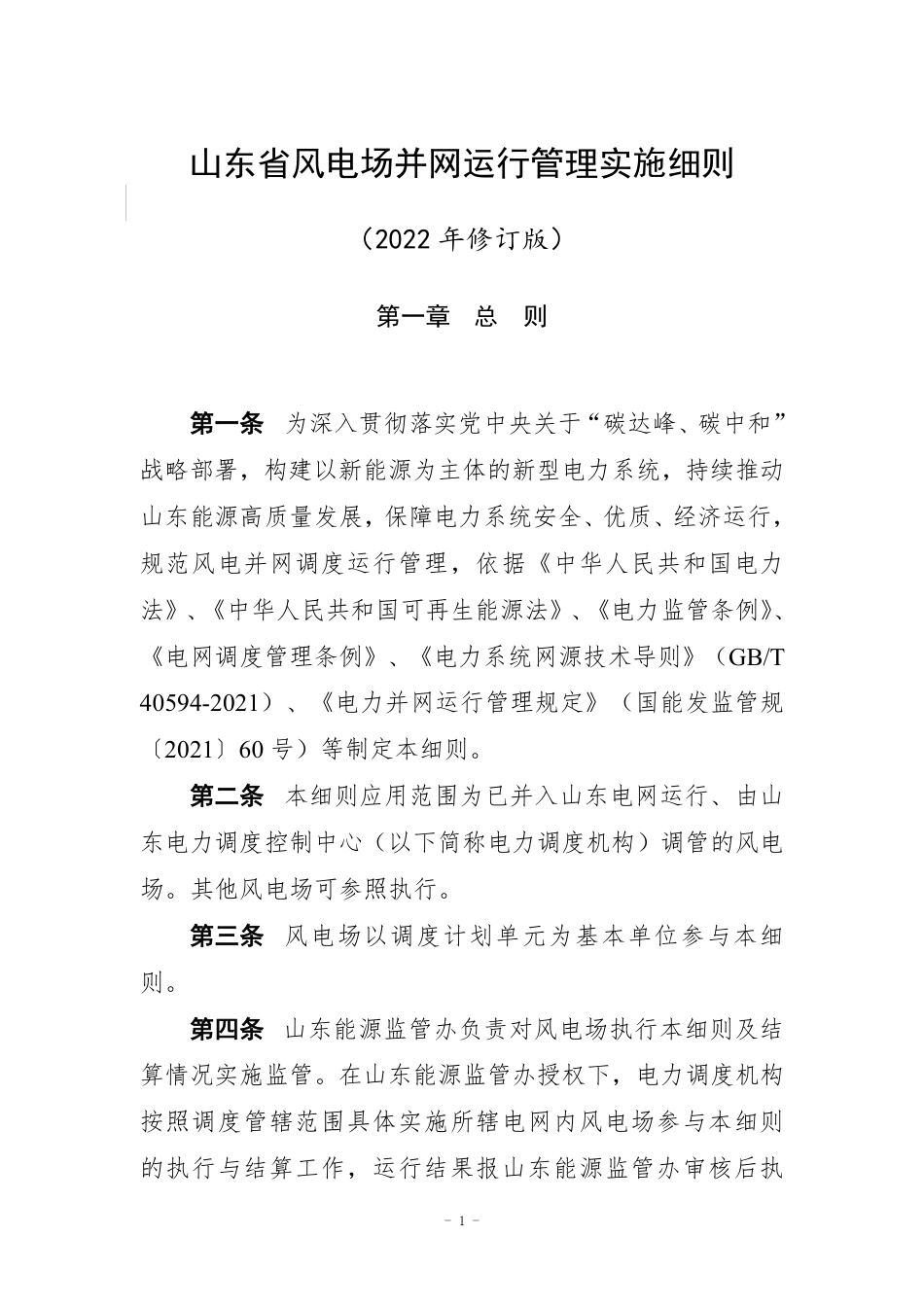

山东省风电场并网运行管理实施细则
(2022 年修订版)
第一章 总
第一条 为深入贯彻落实党中央关于“碳达峰、碳中和”
战略部署,构建以新能源为主体的新型电力系统,持续推动
山东能源高质量发展,保障电力系统安全、优质、经济运行,
规范风电并网调度运行管理,依据《中华人民共和国电
法》《中华人民共和国可再生能源法《电力监管条例》
《电网调度管理条例》《电力系统网源技术导则》GB/T
40594-2021)、《电力并网运行管理规定》(国能发监管规
202160 号)等制定本细则。
第二条 本细则应用范围为已并入山东电网运行、由山
东电力调度控制中(以下简称电力调度机构)调管的风电
场。其他风电场可参照执行。
第三条 风电场以调度计划单元为基本单位参与本细
则。
第四条 山东能源监管办负责对风电场执行本细则及结
算情况实施监管。在山东能源监管办授权下,电力调度机构
按照调度管辖范围具体实施所辖电网内风电场参与本细
的执行与结算工作,运行结果报山东能源监管办审核后执
-2-

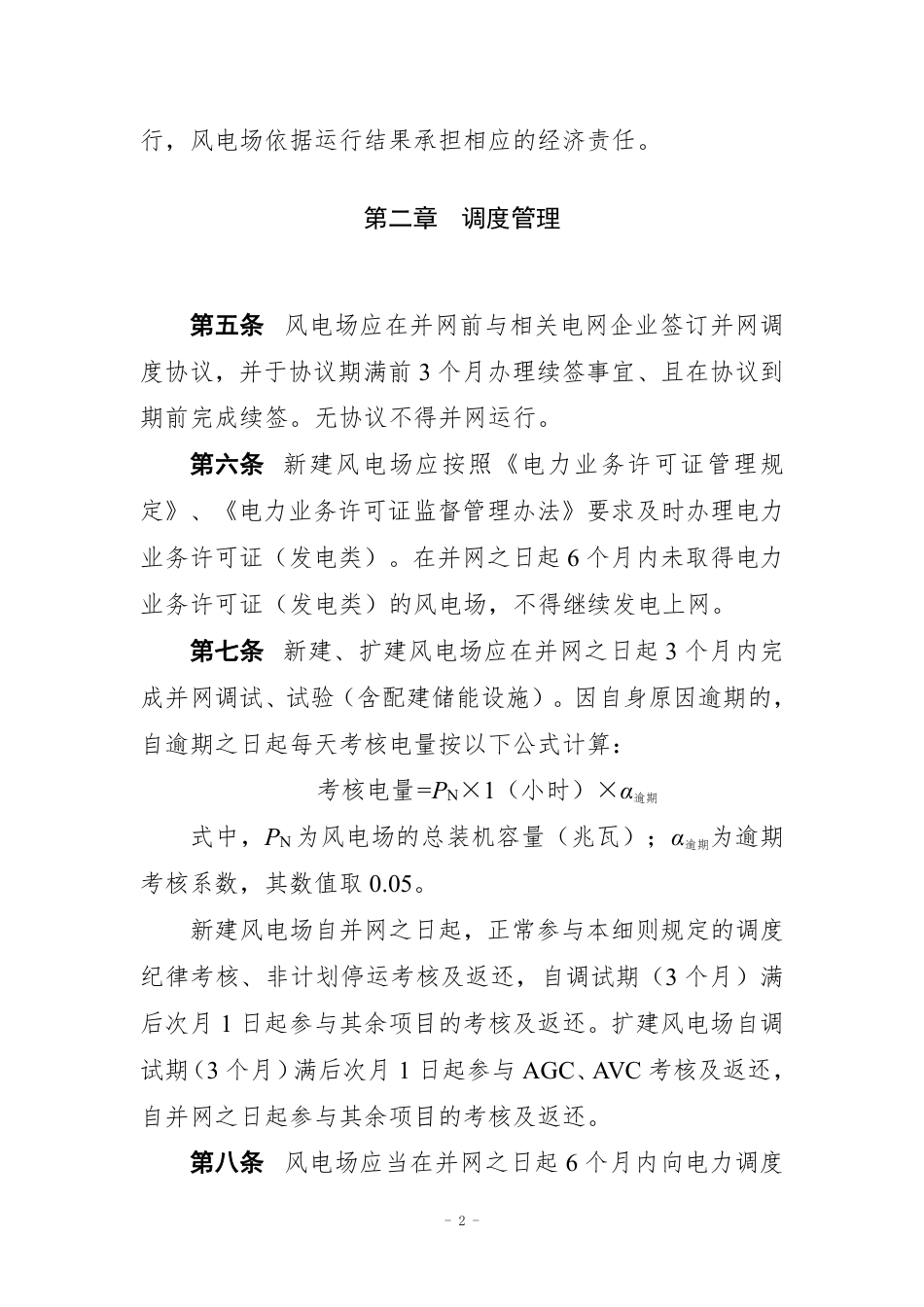

行,风电场依据运行结果承担相应的经济责任。
第二章 调度管理
第五条 风电场应在并网前与相关电网企业签订并网调
度协议,并于协议期满前 3个月办理续签事宜、且在协议到
期前完成续签。无协议不得并网运行。
第六条 新建风电场应按照《电力业务许可证管理规
定》、《电力业务许可证监督管理办法》要求及时办理电
业务许可证(发电类)。在并网之日起 6个月内未取得电力
业务许可证(发电类)的风电场,不得继续发电上网。
第七条 新建、扩建风电场应在并网之日起 3月内
成并网调试试验(含配建储能设施)因自身原因逾期的,
自逾期之日起每天考核电量按以下公式计算:
考核电量=PN×1(小时)×α逾期
式中PN风电场的总装机容量(兆瓦);α逾期为逾
考核系数,其数值0.05
新建风电场自并网之日起,正常参与本细则规定的调
纪律考核、非计划停运考核及返还,自调试期(3个月)满
后次月 1日起参与其余项目的考核及返还。扩建风电场自调
试期3个月)满后次月 1日起参与 AGCAVC 考核及返还
自并网之日起参与其余项目的考核及返还。

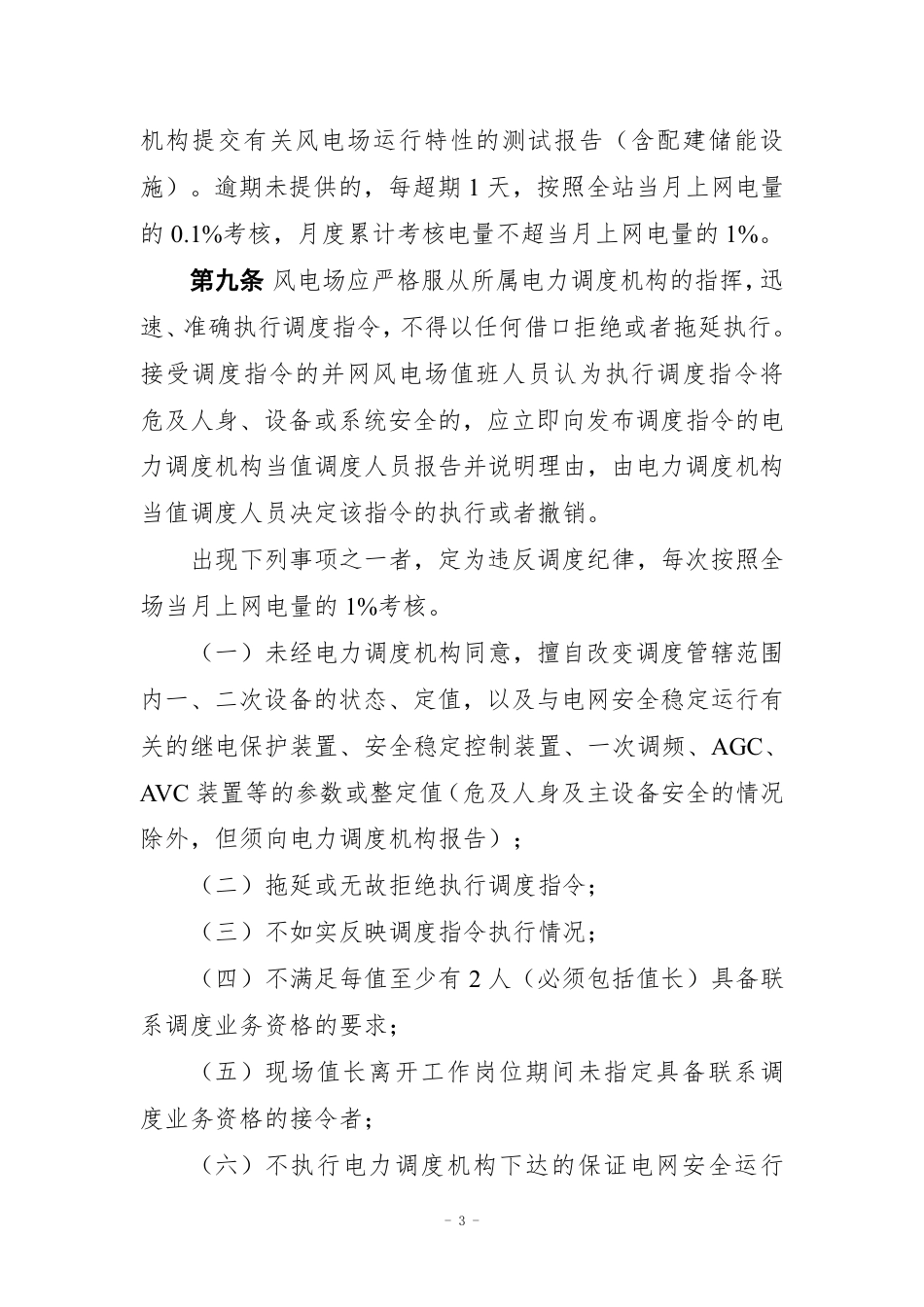

第八条 风电场应当在并网之日起 6个月内向电力调度
-3-
机构提交有关风电场运行特性的测试报告(含配建储能设
施)。逾期未提供的,每超期 1天,按照全站当月上网电量
0.1%考核,月度累计考核电量不超当月上网电量的 1%
第九条 风电场应严格服从所属电力调度机构的指挥,
速、准确执行调度指令,不得以任何借口拒绝或者拖延执行。
接受调度指令的并网风电场值班人员认为执行调度指令
危及人身、设备或系统安全的,应立即向发布调度指令的
力调度机构当值调度人员报告并说明理由,由电力调度机构
当值调度人员决定该指令的执行或者撤销。
出现下列事项之一者,定为违反调度纪律每次按照全
场当月上网电量的 1%考核。
(一)未经电力调度机构同意,擅自改变调度管辖范围
内一、二次设备的状态、定值,以及与电网安全稳定运行有
关的继电保护装置、安全稳定控制装置、一次调频、AGC
AVC 装置等的参数或整定值(危及人身及主设备安全的情况
除外,但须向电力调度机构报告);
(二)拖延或无故拒绝执行调度指令;
(三)不如实反映调度指令执行情况;
(四)不满足每值至少有 2(必须包括值长)具备联
系调度业务资格的要求;
现场值长离开工作岗位期间未指定具备联系调
度业务资格的接令者;
不执行电力调度机构下达的保证电网安全运行
-1-山东省风电场并网运行管理实施细则(2022年修订版)第一章总则第一条为深入贯彻落实党中央关于“碳达峰、碳中和”战略部署,构建以新能源为主体的新型电力系统,持续推动山东能源高质量发展,保障电力系统安全、优质、经济运行,规范风电并网调度运行管理,依据《中华人民共和国电力法》、《中华人民共和国可再生能源法》、《电力监管条例》、《电网调度管理条例》、《电力系统网源技术导则》(GB/T40594-2021)、《电力并网运行管理规定》(国能发监管规〔2021〕60号)等制定本细则。第二条本细则应用范围为已并入山东电网运行、由山东电力调度控制中心(以下简称电力调度机构)调管的风电场。其他风电场可参照执行。第三条风电场以调度计划单元为基本单位参与本细则。第四条山东能源监管办负责对风电场执行本细则及结算情况实施监管。在山东能源监管办授权下,电力调度机构按照调度管辖范围具体实施所辖电网内风电场参与本细则的执行与结算工作,运行结果报山东能源监管办审核后执-2-行,风电场依据运行结果承担相应的经济责任。第二章调度管理第五条风电场应在并网前与相关电网企业签订并网调度协议,并于协议期满前3个月办理续签事宜、且在协议到期前完成续签。无协议不得并网运行。第六条新建风电场应按照《电力业务许可证管理规定》、《电力业务许可证监督管理办法》要求及时办理电力业务许可证(发电类)。在并网之日起6个月内未取得电力业务许可证(发电类)的风电场,不得继续发电上网。第七条新建、扩建风电场应在并网之日起3个月内完成并网调试、试验(含配建储能设施)。因自身原因逾期的,自逾期之日起每天考核电量按以下公式计算:考核电量=PN×1(小时)×α逾期式中,PN为风电场的总装机容量(兆瓦);α逾期为逾期考核系数,其数值取0.05。新建风电场自并网之日起,正常参与本细则规定的调度纪律考核、非计划停运考核及返还,自调试期(3个月)满后次月1日起参与其余项目的考核及返还。扩建风电场自调试期(3个月)满后次月1日起参与AGC、AVC考核及返还,自并网之日起参与其余项目的考核及返还。第八条风电场应当在并网之日起6个月内向电力调度-3-机构提交有关风电场运行特性的测试报告(含配建储能设施)。逾期未提供的,每超期1天,按照全站当月上网电量的0.1%考核,月度累计考核电量不超当月上网电量的1%。第九条风电场应严格服从所属电力调度机构的指挥,迅速、准确执行调度指令,不得以任何借口拒绝或者拖延执行。接受调度指令的并网风电场值班人员认为执行调度指令将危及人身、设备或系统安全的,应立即向发布调度指令的电力调度机构当值调度人员报告并说明理由,由电力调度机构当值调度人员决定该指令的执行或者撤销。出现下列事项之一者,定为违反调度纪律,每次按照全场当月上网电量的1%考核。(一)未经电力调度机构同意,擅自改变调度管辖范围内一、二次设备的状态、定值,以及与电网安全稳定运行有关的继电保护装置、安全稳定控制装置、一次调频、AGC、AVC装置等的参数或整定值(危及人身及主设备安全的情况除外,但须向电力调度机构报告);(二)拖延或无故拒绝执行调度指令;(三)不如实反映调度指令执行情况;(四)不满足每值至少有2人(必须包括值长)具备联系调度业务资格的要求;(五)现场值长离开工作岗位期间未指定具备联系调度业务资格的接令者;(六)不执行电力调度机构下达的保证电网安全运行-4-的措施;(七)调度管辖设备发生事故或异常,10分钟内未向电力调度机构汇报(可先汇报事故或异常现象,详细情况待查清后汇报);(八)在调度管辖设备上发生误操作事故,未在1小时内向电力调度机构汇报事故经过或造假谎报;(九)未按要求向电力调度机构上报试验申请、方案;(十)未按照电力调度机构安排的测试计划开展并网测试,且未在规定时间内上报延期申请;(十一)不执行电力调度机构针对电力系统安全问题制定的反事故措施或风险防控措施。(十二)未依据要求编制停电事故处理预案及其他反事故预案;无特殊情况,不参加电力调度机构组织的反事故演练。(十三)其他依据有关法律、法规及规定认定属于违反调度纪律的事项。第十条发生以下情况时,电力调度机构可通知相应风电场将全部机组停运,整改完成后方可恢复并网运行:(一)因风电场原因,远动数据(含配建储能设施)无法上传至电力调度机构调度技术支持主站或数据持续不刷新,超过48小时未恢复;(二)因风电场原因,上传电力调度机构调度技术支持主站的有功功率值与对端变电站采样数据不符(偏差超-5-5%),超过48小时未完成整改;(三)风电场发生违规外联、恶意代码感染、边界网络安全措施失效等网络安全事件。第十一条风电场配建储能性能指标应达到规定要求的额定功率、额定容量,电力调度机构按日统计风电场配建储能功率可用率(λ功率可用)和容量可用率(λ容量可用),计算公式如下:%100NPP实际功率可用式中,P实际为配建储能当日实际最大可用功率;PN为配建储能额定功率。%100NSS实际容量可用式中,S实际为配建储能当日实际最大可用容量;SN为配建储能额定容量。在计算功率可用率和容量可用率时,扣除因计划检修和保证设备安全导致的可用率降低的情况。功率可用率和容量可用率均以98%为合格标准,对低于98%的风电场,每降低1个百分点(含不足1个百分点),考核该风电场当月上网电量的0.1%,取功率可用率考核电量和容量可用率考核电量的大值作为当日考核电量,风电场月度累计考核电量不超过当月上网电量的2%。第十二条风电场涉网的继电保护及安全自动装置、自动化及通信等二次设备的检修管理应按照电力调度机构的-6-调度规程和规定执行。电力调度机构管辖范围内的二次设备检修应尽可能与风电场一次设备的检修相配合,原则上不应影响一次设备的正常运行。第十三条风电场及配建储能因频率、电压等电气保护及继电保护装置、安自装置动作导致风机或储能单元解列不允许自启动并网。风电机组或储能单元再次并网须向值班调度员提出申请,在电网条件允许情况下,经值班调度员同意后方可进行并网。若违反上述规定,每次按照全场当月上网电量的1%考核。第十四条风电场应按照电力调度机构要求控制有功功率变化值(含正常停机过程)。风电场装机容量小于30兆瓦的,10分钟有功功率变化最大限值为10兆瓦,1分钟有功功率变化最大限值为3兆瓦;风电场装机容量大等于30兆瓦的,10分钟有功功率变化最大限值为装机容量的1/3,1分钟有功功率变化最大限值为装机容量的1/10。此项按日进行考核,10分钟有功功率变化取固定间隔方式进行统计。变化率超出限值按以下公式计算考核电量(W功率变化率),全月累计考核电量不超当月上网电量的1%:iciPPW)(110)(lim,小时功率变化率式中,Pi,c为i时段内超限值的功率变化值;Plim为功率变化限值。因执行电力调度机构下发的有功功率控制指令,或开展自动化检修调试工作,或因风速降低、风速超出切出风速而-7-引起的风电场有功功率变化超出最大限值的免于考核(包括有功功率正向和负向变化)。第十五条当并网运行风电场因自身原因造成风机大面积非计划停运,一次停运风机总容量超过全场装机容量的30%,纳入机组非计划停运考核范围,每次考核全场当月上网电量的1%。其中,由于电网原因或风电场共同送出线路由其他场站原因导致停运的,免于考核。配建储能的风电场,因风电场自身原因造成储能单元非计划停运的,一次停运储能单元容量超过全站储能总容量的30%,纳入配建储能非计划停运考核范围,每次考核风电场全场当月上网电量的1%。第十六条风电场应开展风电功率预测工作,并按电力调度机构要求及时报送预测结果及测风塔数据、理论可用发电功率、单机信息。具体考核规则如下:(一)风电场应向电力调度机构报送风电功率预测结果。电力调度机构对风电场上报风电功率预测结果进行考核。考核内容包括中期预测、日前预测和超短期预测,场站出力受限时段免于准确率考核。中期预测是指预测风电场次日0时起至未来240小时的发电功率,日前预测是指预测风电场次日0时起至24时的发电功率,超短期预测是指预测风电场未来15分钟至4小时的发电功率,时间分辨率均为15分钟。1.中期风电功率预测-8-风电场每日8时、14时前分别向电力调度机构提交中期功率预测数据(包括日前功率预测数据)和对应的计划开机容量。(1)中期功率预测上报率按日进行统计,按月进行考核,每日两次预测均上报成功则当日上报率计为100%。月上报率应达到100%,每降低1个百分点扣罚当月全场上网电量的0.1%,月度累计考核电量不超当月上网电量的1%。(2)中期预测结果第十日(第217小时-240小时)准确率按日进行统计,按月进行考核,月平均准确率应不低于70%。准确率小于70%时,每降低1个百分点扣罚当月全场上网电量的0.1%,月度累计考核电量不超当月上网电量的1%。%100)(112)(第十日准确率nCapPPniPiMi其中:PMi为i时刻的实际功率,PPi为i时刻的十天前功率预测值,Cap为风电场装机容量,n为样本个数。2.日前风电功率预测日前风电功率预测准确率按照场站预测曲线与实际出力曲线的偏差面积进行考核,允许偏差为实际发电出力的20%(最小允许偏差为2兆瓦),考核电量为预测曲线和实际出力曲线偏差电量的2%(允许偏差除外)。3.超短期风电功率预测-9-风电场每隔15分钟向电力调度机构提交自上报时刻起未来15分钟至4小时共16个时间节点的超短期预测数据和对应的计划开机容量。超短期风电功率预测上报率按日进行统计,按月进行考核,上报率应达到100%,每降低1个百分点扣罚当月全场上网电量的0.1%,月度累计考核电量不超当月上网电量的1%。超短期风电功率预测准确率按照场站预测曲线与实际出力曲线的偏差面积进行考核,允许偏差为实际发电出力的15%(最小允许偏差为2兆瓦),考核电量为预测曲线和实际出力曲线偏差电量的2%(允许偏差除外)。4.免考条件由于电网原因、调度技术支持系统主站原因及不可抗力(地震、台风、洪水等)导致的预测考核给予免考,场站功率预测系统及相关设备计划检修影响预测数据上报的,应提前向电力调度机构提交申请,批准后给与免考(每年不超过2次,每次不超过3天),其余场站自身原因(包括场站检修、故障及恶劣天气等情况)导致的考核不予免考。(二)风电场应按照电力调度机构要求及时报送测风塔数据、理论可用发电功率、单机信息,具体考核办法如下:1.风电场应在能够准确反映场内风资源情况的位置安装测风塔及其配建设备,按照电力调度机构要求上传测风塔相关数据,并保证数据准确性。测风塔数据包括:10米、30米、50米、70米及轮毂高度风速和风向,10米高度温度、-10-湿度、气压数据。2.风电场应按电力调度机构要求报送理论发电功率和可用发电功率。理论发电功率指在当前风资源条件下,所有风电机组均可正常运行时能够发出的功率;可用发电功率指考虑场内设备故障、缺陷或检修等原因引起受阻后能够发出的功率。3.风电场应具备实时采集单机信息的能力,按照电力调度机构要求上传有关单机数据,包括有功、无功、风速、风向、运行状态等。4.测风塔数据、理论可用发电功率数据、单机信息数据按日统计,按月考核,每项数据月平均可用率应达到98.5%以上,不到98.5%的,每降低1个百分点扣罚当月全场上网电量的0.1%,三项数据全月累计考核电量之和不超过风电场当月上网电量的2%。测风塔数据日可用率=(1-K/N)×100%理论可用发电功率数据日可用率=(1-L/M)×100%单机信息数据日可用率=(1-T/G)×100%其中,K、L、T分别为测风塔数据、理论可用发电功率数据、单机数据的异常点个数,数据异常是指数据缺失、持续30分钟不刷新、超出合理范围等;N、M、G为测风塔数据、理论可用发电功率数据、单机数据的总测点数。月可用率为当月日可用率的算术平均值。5.由于电网原因、调度技术支持系统主站原因及不可抗-11-力(地震、台风、洪水等)导致的考核给予免考,测风塔及相关设备计划检修影响数据上报的,应提前向电力调度机构提交申请,批准后给与免考(每年不超过1次,每次不超过3天),其余场站自身原因(包括场站检修、故障及恶劣天气等情况)导致的考核不予免考。第三章技术管理第十七条风电机组应具备《风电场接入电力系统技术规定》要求的高/低电压穿越能力,不具备高/低电压穿越能力的风电机组禁止并网。风电场风机现场检测不合格,或经现场抽检合格后仍在高/低电压穿越范围内发生脱网,自脱网时刻起该风电场同型机组禁止并网,直至全部完成整改。风电场配建储能应具备高/低电压穿越能力,频率异常响应、电压异常响应、电压值、延时等参数应满足国家标准要求。不满足要求的禁止并网。第十八条风电场应配备动态无功补偿装置,并具备自动电压调节功能。(一)风电场内未配置动态无功补偿装置(MCR型、TCR型SVC和SVG等),在场内动态无功补偿装置安装投运前,每月按当月上网电量的1%考核;(二)风电场动态无功补偿装置性能应满足接入系统审查意见、《国家电监会办公厅关于切实加强风电场安全监-12-督管理遏制大规模风电机组脱网事故的通知》、《大型风场并网技术设计规范》、《风电场接入电力系统技术规定》等有关要求,不满足要求的风电场在完成整改前,每月按当月上网电量的1%考核。(三)风电场的动态无功补偿装置应投入自动运行,电力调度机构按月统计各风电场动态无功补偿装置月投入自动可用率(λ无功补偿可用),计算公式如下:λ无功补偿可用=(每台装置投入自动可用小时数之和/(升压站带电小时数×装置台数))×100%动态无功补偿装置月投入自动可用率以95%为合格标准,低于95%的风电场考核电量按如下公式计算:aW10%95无功补偿可用考核电量式中,λ无功补偿可用为风电场动态无功补偿装置月投入自动可用率;Wa为该风电场当月上网电量。(四)风电场应按照调度运行要求装设自动电压控制(AVC)子站,AVC子站各项性能应满足电网运行的需要。未完成AVC子站的装设和投运工作,每月按全场当月上网电量1%考核。电力调度机构对已安装AVC子站的并网风电场进行投运率和调节合格率考核。风电场应加强机组AVC子站的装置维护工作。1.AVC投运率考核:-13-在并网风电场AVC装置同所属电力调度机构主站AVC闭环运行时,电力调度机构按月统计各风电场AVC投运率(λAVC投运),计算公式如下:λAVC投运=AVC子站投运时间/风电场运行时间×100%在计算AVC投运率时,扣除因电网原因造成的AVC装置退出时间。AVC投运率以98%为合格标准,全月AVC投运率低于98%的风电场考核电量按如下公式计算,投运率高于70%的风电场累计考核电量不超过当月上网电量的2%,投运率低于70%的风电场累计考核电量不超过当月上网电量的3%。a投运AVC10%98W考核电量式中,λAVC投运为风电场AVC月投运率;Wa为该风电场当月上网电量。2.AVC调节合格率考核:电力调度机构通过AVC系统按月统计考核风电场AVC装置调节合格率(λAVC调节)。电力调度机构AVC主站电压指令下达后,机组AVC装置在2分钟内调整到位为合格。AVC调节合格率计算公式为:λAVC调节=执行合格点数/电力调度机构发令次数×100%AVC调节合格率以96%为合格标准,全月AVC合格率低于96%的风电场考核电量按如下公式计算。aAVC10%96W调节考核电量-14-式中,λAVC调节为风电场AVC月调节合格率;Wa为该风电场当月上网电量。3.免考条件由于电网原因、调度技术支持系统主站原因及不可抗力(地震、台风、洪水等)导致的AVC考核给予免考。AVC子站及相关设备计划检修影响投运率及调节合格率的,应提前向电力调度机构提交申请,批准后给与免考(每年不超过2次,每次不超过7天),其余场站自身原因(包括场站内部设备故障及恶劣天气等情况)导致的考核不予免考。第十九条风电场应具备有功功率调节能力,需配置有AGC(有功功率控制)系统,接收并自动执行电力调度机构远方发送的AGC信号,确保风电场最大有功功率值不超过电力调度机构的给定值。对配建储能的风电场,风机和储能单元应具备独立AGC控制功能,能够分别接收并自动执行电力调度机构远方发送的AGC指令。(一)对风电场和配建储能AGC系统的控制性能进行考核,性能指标应满足下列要求。不满足要求的风电场,每月按全场当月上网电量的1%考核。1.风电场AGC系统控制性能指标应满足下列要求:(1)响应时间是指从主站下达AGC控制指令起,到子站开始执行命令止(即场站有功变化量大于等于额定装机容量的0.5%)的时间间隔,响应时间不大于30秒。(2)调节时间是指从主站下达AGC控制指令起,到子-15-站响应稳定在调节精度以内的时间间隔,调节时间应不大于60秒。(3)调节精度是指响应稳定以后,实际出力和AGC指令之间偏差的绝对值,调节精度应不大于1兆瓦(或额定容量的1%,取大值)。(4)风电场有功功率在额定装机容量10%以上,应能实现连续平滑调节;在额定装机容量10%以下,允许停机调节。2.风电场配建储能AGC控制性能指标应满足下列要求:(1)响应时间是指从主站下达AGC控制指令起,到子站开始执行命令止(即场站有功变化量大于等于额定装机容量的0.5%)的时间间隔,响应时间不大于15秒。(2)调节时间是指从主站下达AGC控制指令起,到子站响应稳定在调节精度以内的时间间隔,调节时间应不大于20秒。(3)调节精度是指响应稳定以后,实际出力和AGC指令之间偏差的绝对值,调节精度应不大于0.5兆瓦(或额定容量的1%,取大值)。(4)配建储能有功功率在额定装机容量范围内应能实现连续平滑调节。(二)对AGC子站装设情况进行考核。新投产的风电场应在启动试运期结束前,完成风机和储能单元AGC子站-16-装设,并投入AGC功能。未按期投入AGC功能的风电场,每月按全场当月上网电量1%考核。(三)对AGC子站投运情况进行考核。在并网风电场AGC子站闭环运行时,电力调度机构按月统计各风电场AGC子站投运率(λAGC投运)。投运率计算公式如下:λAGC投运=AGC子站投运时间/风电场运行时间×100%式中,子站投运时间为风电场AGC子站满足电力调度机构AGC闭环资格要求的时间。在计算可用率时,扣除电网原因或子站配合调试造成的系统退出时间。因不跟踪主站指令被取消AGC闭环资格的风电场,应在3个月内完成整改,整改完成前,考核其AGC投运率。逾期未完成整改的,每月按全场当月上网电量的1%考核。AGC投运率以98%为合格标准,全月投运率低于98%的风电场考核电量按如下公式计算:a投运AGC90%98W考核电量式中,λAGC投运为风电场AGC子站投运率;Wa为该风电场当月上网电量。(四)对AGC指令执行情况进行考核。因电网负旋备不足而限制风电场出力时,以每1分钟为一个时段,考虑调节精度允许偏差后,对超出相应时段AGC计划指令部分的积分电量进行考核。月度累计叠加考核电量不超过当月上网电量2%。按照以下公式进行考核:-17-011)(kTTkkdtPPQ式中:Q为考核电量(即超发电量);Tk为第k个周期AGC指令的开始时刻;P为风电场实际发电电力;P1为考虑允许偏差量后的AGC指令值;仅在1)(1kkTTdtPP>0时计算超发电量Q。(五)当电网发生负备用不足需要调峰弃电的情况时,电力调度机构可通知相应风电场将全部机组停运:1.不具备AGC功能或AGC系统控制性能指标不满足要求的风电场。2.在弃电期间理论、可用发电功率数据不能反应真实发电能力的风电场。(六)因调峰或电网安全等原因需风电场停运时,在接到电力调度机构的指令后风电场应在15分钟内完成停运操作,且停运期间有功功率不得超过装机容量的10%(样板机)。若违反上述规定,电力调度机构可直接将该风电场解列,同时每次考核全场当月上网电量的1%。第二十条风电场配建储能应具备四象限功率控制能力,有功功率和无功功率调节范围和能力应满足国家、行业有关标准要求。配建储能电站应同时具备就地和远方充放电功率控制和频率、电压调节功能。不满足要求的禁止并网。第二十一条风电场应按提交可用于电磁暂态和机电暂态仿真计算的模型和参数,包含风电机组、风电场汇集线-18-路、变压器、风电机组/风电场控制系统、无功补偿装置,配合电力调度机构开展模型审查和一致性核查。对于未通过模型审查的风电场,应根据审核意见和电力调度机构要求,在规定时间内完善,并按照建模管理流程重新报送,直至通过审核。运行中如控制逻辑或涉网特性、整定参数发生变化,须经电力调度机构审核同意后方可执行,必要时需重新进行参数实测工作。对于未在电力调度机构要求的期限内提交建模报告的风电场,每月按当月上网电量1%考核,直至提交正式报告。第二十二条风电场必须具备一次调频功能(含一次调频远程测试功能),其一次调频投/退信号、一次调频远程测试允许/禁止信号等应接入电力调度机构。新投产风电场不具备一次调频功能不允许并网运行。现有风电场应在能源监管机构要求的期限内完成一次调频功能改造,逾期未完成的,每月按当月上网电量的2%考核。风电场一次调频功能要求详见附录1。第二十三条风电场必须投入一次调频功能,当电网频率波动时应自动参与一次调频,当进行一次调频远程测试试验时应自动进行一次调频响应。对风电场一次调频的投入情况和性能进行考核,月度累计考核电量不超过风电场当月上网电量的2%。考核计算方法详见附录2。第二十四条通过35kV及以上电压等级并网且装机容量40兆瓦及以上的风电场应具备惯量响应能力(含惯量响-19-应远程测试功能)。新投产风电场不具备惯量响应能力不允许并网运行。现有风电场应按照能源监管机构要求的期限内完成惯量响应能力改造,若逾期未完成改造,每月按当月上网电量的2%考核。第二十五条通过35kV及以上电压等级并网且装机容量40兆瓦及以上的风电场应具备快速调压能力(含快速调压远程测试功能)。新投产风电场不具备快速调压能力不允许并网运行。现有风电场应按照能源监管机构要求的期限内完成快速调压能力改造,若逾期未完成改造,每月按当月上网电量的2%考核。第二十六条电力调度机构对风电场继电保护和安全自动装置开展技术指导和管理工作。对以下管理要求未能达标者,每项考核全场当月上网电量的0.5%,累计考核电量不超过全场当月上网电量的2%。(一)风电场内与电网运行有关的继电保护及安全自动装置须与电网继电保护及安全自动装置配合,与系统有关的继电保护装置及安全自动装置的配置、选型须征得电力调度机构同意。在系统状态改变时,应按电力调度机构的要求按时修改所辖保护的定值及运行状态。未经电力调度机构许可,不得擅自改变有关技术性能参数。(二)风电场应严格执行电力调度机构下发的继电保护及安全自动装置反事故措施,并及时对不满足电网稳定要求的继电保护及安全自动装置进行更新改造。-20-(三)风电场应配合电网企业改造达到更换年限的继电保护及安全自动装置,设备更新改造应与电网侧设备协调一致。(四)风电场继电保护定值和软件版本应设专人进行管理。每年应根据电力调度机构下发的综合电抗对所管辖的保护定值进行校核计算。(五)风电场应对继电保护及安全自动装置进行验收检验、全部检验及部分检验,使其满足装置技术要求,编制并保存调试报告和记录。(六)风电场涉及电网安全稳定运行的继电保护和安全自动装置,包括发电机组涉及机网协调保护和参数的规划、设计、建设、运行管理应符合国家、行业标准和电网稳定性要求。(七)风电场应按国家、地方、行业标准和规定开展继电保护专业技术监督工作,设置专人负责继电保护技术监督工作,对技术监督中发现的重大问题及时上报电力调度机构并进行整改。第二十七条电力调度机构对风电场继电保护及安全自动装置的安全运行水平进行考核,累计考核电量不超过风电场当月上网电量的2%:(一)风电场所配安全自动装置未按调度要求投运,每月考核全场当月上网电量的1%。(二)风电场主系统继电保护、安全自动装置不正确动-21-作,每次考核全场当月上网电量的1%。(三)风电场继电保护和安全自动装置未投运或不正确动作,导致电网事故扩大或造成电网继电保护和安全自动装置越级动作,每次考核全场当月上网电量的2%。(四)风电场发生涉及电网的事故和并网线路对侧变电站发生事故,应在10分钟内向电力调度机构提供事故时一、二次设备运行状态,在1小时内提供故障录波信息、保护信息和有关数据资料,在24小时内提供事故报告,未按要求执行每次考核全场当月上网电量的0.5%。(五)风电场继电保护、安全自动装置存在影响装置误动、拒动的缺陷,未上报电力调度机构或未按照电力调度机构要求进行整改,每次考核全场当月上网电量的1%。(六)风电场收到山东省电力技术监督办公室下发的继电保护技术监督告警单,每次考核全场当月上网电量的1%,若未按期整改,每次考核全场当月上网电量的0.5%。(七)风电场收到山东省电力技术监督办公室下发的继电保护技术监督预警单,每次考核全场当月上网电量的0.5%,若未按期整改,每次考核全场当月上网电量的0.2%。(八)风电场故障录波器、二次设备在线监视(保信子站)时钟不准确、装置及接入量命名不规范、与电力调度机构主站数据连通中断、不能及时提供完整的故障录波数据、继电保护和安全自动装置动作情况影响电网事故调查,每次考核全场当月上网电量的0.5%。-22-第二十八条电力调度机构对风电场自动化设备(包括远动通信设备、PMU装置、电能量采集终端、时钟系统、调度数据网络接入设备、电力监控系统安全防护设备、UPS电源等)开展技术指导和管理工作,对以下管理要求未达标者进行考核,每项考核全场当月上网电量的0.5%,累计考核电量不超过全场当月上网电量的2%。(一)风电场自动化系统及设备更新、改造时,应将改造方案、安全防护完善方案报电力调度机构审核,经批准并履行自动化设备检修申请后方可进行。(二)直接接入调度数据网的设备、与接入调度数据网设备存在网络连接关系的系统或设备应纳入网络安全监测并进行安全加固,网络安全监测信息应正确传送至电力调度机构的网络安全管理平台。风电场应定期开展电力监控系统等级保护测评和安全防护评估,并及时向电力调度机构提交测评和评估报告。(三)风电场至调度主站应具有独立的两路不同路由的调度数据网通道,远动设备应具有双通道接口。风电场自动化设备应采用冗余配置的不间断电源或风场内直流电源供电。(四)风电场应在集电线、网场计量关口点及辅助结算关口点安装关口电能表,计量信息应通过电能量采集终端接入并正确传送至电力调度机构的电能量计量系统,现场相关电能表或TA/TV更换完毕并向电力调度机构报竣工后两小-23-时内,应将换表记录或TA/TV参数报送电力调度机构。(五)风电场应具有可靠的技术措施,对接收的AGC/AVC指令进行安全校核,拒绝执行超出机组或风电场规定范围的异常指令。第二十九条电力调度机构对风电场自动化设备运行情况进行考核,累计考核电量不超过全场当月上网电量的2%。由于电网原因、调度技术支持系统主站原因及不可抗力(地震、台风、洪水等)导致的考核给予免考,场站自身原因(包括场站检修、故障及恶劣天气等情况)导致的考核不予免考。(一)事故时遥信正确动作率要求100%。每拒动或误动1个/次,考核电量为全场当月上网电量的0.1%。(二)发生上送电力调度机构全部远动数据中断或不刷新,每次考核电量为全场当月上网电量的1%。如故障未及时处理,每超过4小时,考核电量加扣全场当月上网电量的0.02%。以上数据中断计算时间以发生故障为起始时间,以电力调度机构调度自动化主站系统接收到正确数据时刻为截止时间。(三)单个遥信错误、遥测超差或不刷新时间超过4小时,以及单个遥测跳变,每次考核电量为全场当月上网电量的0.02%。如故障未及时处理,每超过4小时,考核电量加扣全场当月上网电量的0.01%。风电场遥测、遥信数据个数以电力调度机构接收的遥测、遥信数量为准。(四)电量采集装置月运行合格率要求100%,每降低-24-一个百分点(含不足一个百分点),考核电量为全场当月上网电量的0.1%。(五)当风电场接到电力调度机构通知需要新增加或修改遥测、遥信数量内容时,应在电力调度机构指定的时间内完成工作,如未按期完成,考核电量为全场当月上网电量的0.1%。(六)相量测量装置月可用率要求≥99.5%。设备未按期投运或连续故障(相量数据中断)时间超过4小时,考核电量为全场当月上网电量的0.1%。如故障未及时处理,每超过4小时,考核电量加扣全场当月上网电量的0.05%。相量测量装置故障计算时间以发生故障为起始时间,以电力调度机构调度自动化主站系统接收到正确数据时刻为截止时间。(七)纵向加密认证装置、网络安全监测装置等网络安全设备月可用率要求≥99.5%。设备离线超过4小时,每次考核电量为全场当月上网电量的0.2%。如设备故障仍未处理解决,每超过4小时,考核电量加扣全场当月上网电量的0.05%。(八)电力监控系统网络安全紧急告警应立即处理,重要告警应在24小时内处理,多次出现的一般告警应在48小时内处理,应在3日内完成网络安全告警分析报告并报送电力调度机构。每发生一次告警处置或报告反馈不及时,考核电量为全场当月上网电量的0.2%,每超过4小时考核电量加扣全场当月上网电量的0.05%。-25-(九)风电场电力监控系统存在网络边界安全防护设备配置违规、违规连接外设、恶意代码感染情况,每次考核全场当月上网电量的1%。第三十条电力调度机构对并网风电场通信设备开展技术指导和管理工作,并对风电场通信专业相关工作进行考核,月度累计考核电量不超过全场当月上网电量的2%。(一)风电场通信设备的配置应满足相关规程、规定要求,不满足的风电场应限期整改(最迟不超过12个月),逾期未完成整改,每月按照全场当月上网电量的0.1%考核。(二)当风电场接到电力调度机构通知需要新增、变更通信运行方式时,应在电力调度机构指定的时间内完成工作并于5个工作日内反馈执行情况,如未按期完成或未按时反馈执行情况,考核电量为全场当月上网电量的0.1%。(三)风电场对接入电网通信系统的通信设施进行重要操作,必须按通信系统检修规定提前向电网通信主管部门申报,并得到许可。未经许可擅自操作的,每次考核全场当月上网电量0.2%。(四)风电场通信设备故障造成电网事故处理时间延长、事故范围扩大,每次考核全场当月上网电量0.2%。(五)因风电场原因造成通信出现下列情形的,分别进行考核,若有重复,按最严重的一条进行考核。1.影响电网调度和发供电设备运行操作的,每次考核全场当月上网电量0.1%;-26-2.造成任何一条调度电话通信通道连续停运时间4小时以上的,每次每条考核全场当月上网电量0.1%;3.造成任何一条继电保护或安稳装置通信通道连续停运时间4小时以上的,每次每条考核全场当月上网电量0.1%;4.造成任何一条远动信息通信通道连续停运时间4小时以上的,每次每条考核全场当月上网电量0.1%;5.由于光缆、设备、电源等原因造成风电场与电力调度机构通信电路全部中断的,每次考核全场当月上网电量0.2%;6.风电场在具备两个及以上独立的通信传输通道时,任一条通信光缆引入缆连续故障时间超过24小时的,每天考核全场当月上网电量0.1%;7.风电场任一通信设备故障停运,时间超过24小时,每天考核全场当月上网电量0.1%;8.风电场内录音设备失灵,影响电网事故分析的,每次考核全场当月上网电量0.1%;9.风电场任一通信设备发生故障或缺陷,超过1个月不处理的,每次考核全场当月上网电量0.1%。第四章计量与结算第三十一条不具备参与全部考核条件的风电场,经山-27-东能源监管办认定后,可对其部分考核项目免考,不参与相关考核费用的返还。第三十二条风电场的运行管理考核实施原则、各单位职责、统计依据、计算方法、返还与结算方法、工作要求,按照《山东省发电厂并网运行管理实施细则》有关规定执行。第五章信息披露第三十三条风电场参与并网运行管理的信息披露内容、原则、各单位职责及工作要求按照《山东省发电厂并网运行管理实施细则》中信息披露相关规定执行。第六章监督与管理第三十四条风电场纳入并网运行管理的监督内容、原则、各单位职责及工作要求按照《山东省发电厂并网运行管理实施细则》中监督管理相关规定执行。第七章附则第三十五条本细则由山东能源监管办负责解释。第三十六条本细则自发布之日起施行,有效期5年。原《关于修订风电场并网运行管理实施细则的通知》(鲁能监市场﹝2019﹞67号)文作废。-28-附录1风电场一次调频性能要求并网风电场一次调频功能应满足如下要求:一、一次调频死区为±0.05Hz。二、在频率阶跃扰动试验中,风电场一次调频功率变化幅度限制应不小于风电场额定有功功率的10%,且不得因一次调频导致风电机组脱网或停机。三、一次调频调差率应为2%。四、在频率阶跃扰动试验中,一次调频动态性能应满足如下要求:(一)一次调频有功功率的滞后时间应不大于2秒;(二)一次调频有功功率上升时间应不大于9秒;(三)一次调频有功功率调节时间均应不大于15秒;(四)一次调频达到稳定时的有功功率调节偏差,应不超过风电场额定有功功率的±1%。一次调频响应与AGC控制相协调,风电场有功功率的控制目标应为AGC指令值与一次调频响应调节量代数和。当电网频率超出一次调频死区时,风电场一次调频功能应闭锁AGC反向调节指令。-29-附录2风电场一次调频投入情况及性能考核方法一、投入情况考核一次调频月投运率应达到100%,计算方法如下:λ一次调频投运=(t投运时间/t并网时间)×100%。式中:λ一次调频投运为一次调频月投运率;t投运时间为风电场一次调频月投运时间;t并网时间为风电场当月并网时间。(一)未经电力调度机构批准停用一次调频功能的,每次考核电量为:PN×1(小时)×α一次调频式中:PN为风电场额定容量(兆瓦);α一次调频为一次调频考核系数,数值为2。(二)一次调频月投运率不满要求的,每月考核电量为:(100%-λ一次调频投运)×PN×2(小时)×α一次调频式中:λ一次调频投运为一次调频月投运率;PN为风电场额定容量(兆瓦);α一次调频为一次调频考核系数,数值为2。二、性能考核每月当电网频率发生大波动时(最大频率偏差大于0.06Hz),以风电场实际动作评价一次调频性能指标;当电网频率未发生较大波动时,通过一次调频远程扰动测试计算风电场一次调频性能指标。风电场一次调频性能考核包括出力响应指数考核、电量贡-30-献指数考核。(一)出力响应指数考核出力响应指数是指从频率偏差超出死区开始,5秒内风电场实际最大出力调整量占理论最大出力调整量的百分比;若频率事件从开始到结束小于5秒,则计算频率事件过程中风电场实际最大出力调整量占理论最大出力调整量的百分比。∆P%=∆PE/∆PS×100%式中:∆P%为一次调频出力响应指数;∆PE为一次调频实际最大出力调整幅度;∆PS为一次调频理论最大出力调整幅度。出力响应指数∆P%小于90%为不合格。对出力响应指数∆P%不合格的风电场进行定额考核,每月考核电量为:PN×(90%-∆P%)×α一次调频式中:PN为风电场额定容量(兆瓦);α一次调频为一次调频考核系数,数值为2。(二)电量贡献指数考核电量贡献指数是指在一次调频动作时段内,风电场一次调频实际贡献电量占理论贡献电量的百分比。∆Q%=∆QE/∆QS×100%式中:∆Q%为一次调频电量贡献指数;∆QE为一次调频实际贡献电量;∆QS为一次调频理论积分电量。-31-电量贡献指数Q%小于75%为不合格。对电量贡献指数Q%不合格的风电场进行定额考核,每次考核电量为:PN×(75%-Q%)×α一次调频式中:PN为风电场额定容量(兆瓦);α一次调频为一次调频考核系数,数值为2。三、一次调频动作引起的风电场出力调整量不计入机组AGC性能的考核和补偿计算结果中。四、风电场传送虚假一次调频投运信号或者调频动作信号至电力调度机构的,一经发现,每次考核电量为:PN×1(小时)×β一次调频式中:PN为风电场额定容量(兆瓦);β一次调频为一次调频考核系数,数值为1.5。资料来源:http://sdb.nea.gov.cn/tzgg/content_7446

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

碳中和
已认证
内容提供者

碳中和

确认删除?
回到顶部
微信客服
  • 管理员微信
QQ客服
  • QQ客服点击这里给我发消息
客服邮箱
