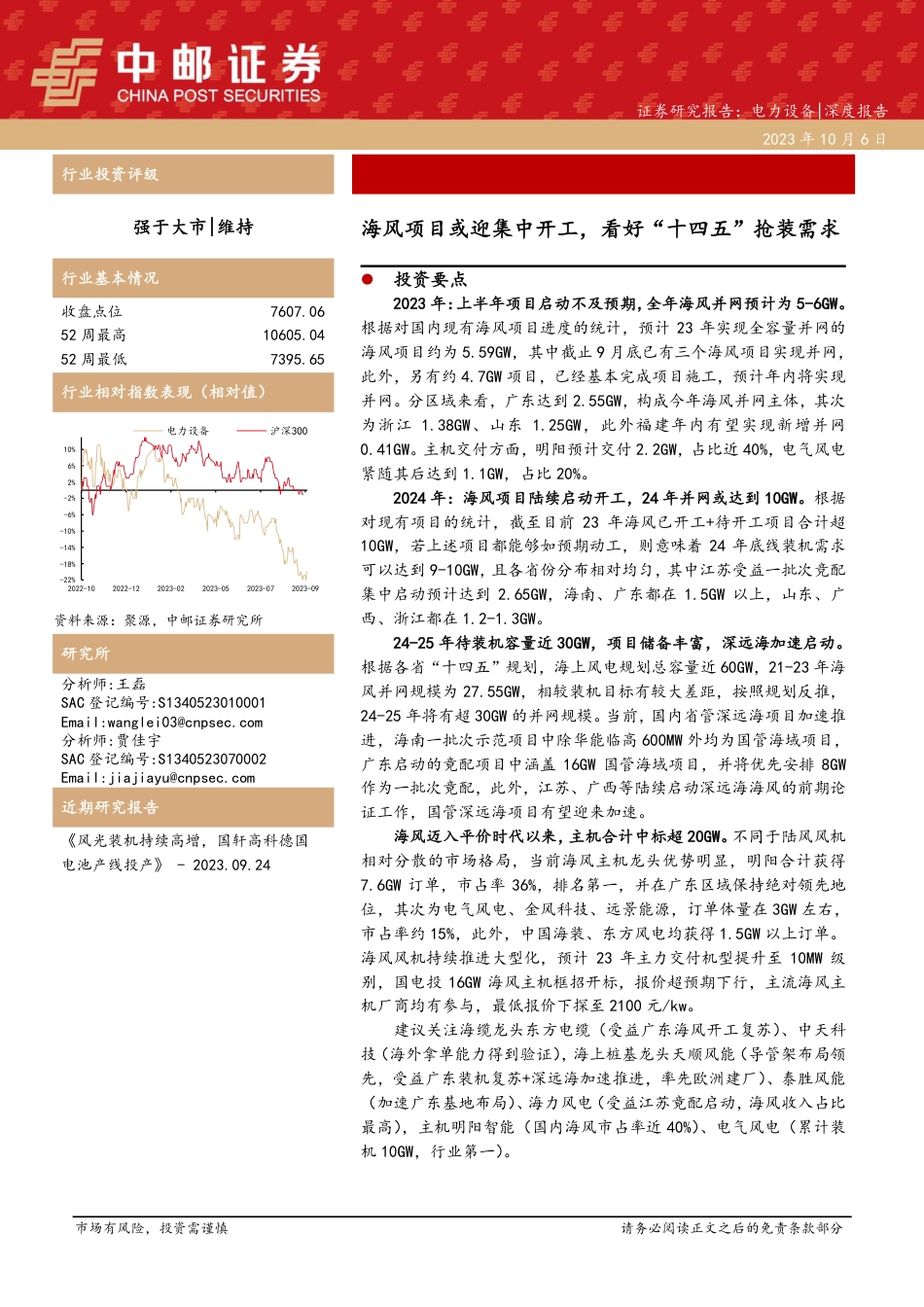

⚫ 投资要点
2023 年:上半年项目启动不及预期,全年海风并网预计为 5-6GW。
根据对国内现有海风项目进度的统计,预计 23 年实现全容量并网的
海风项目约为 5.59GW,其中截止 9月底已有三个海风项目实现并网,
此外,另有约 4.7GW 项目,已经基本完成项目施工,预计年内将实现
并网。分区域来看,广东达到 2.55GW,构成今年海风并网主体,其次
为浙江 1.38GW、山东 1.25GW,此外福建年内有望实现新增并网
0.41GW。主机交付方面,明阳预计交付 2.2GW,占比近 40%,电气风电
紧随其后达到 1.1GW,占比 20%。
2024 年:海风项目陆续启动开工,24 年并网或达到 10GW。根据
对现有项目的统计,截至目前 23 年海风已开工+待开工项目合计超
10GW,若上述项目都能够如预期动工,则意味着 24 年底线装机需求
可以达到 9-10GW,且各省份分布相对均匀,其中江苏受益一批次竞配
集中启动预计达到 2.65GW,海南、广东都在 1.5GW 以上,山东、广
西、浙江都在 1.2-1.3GW。
24-25 年待装机容量近 30GW,项目储备丰富,深远海加速启动。
根据各省“十四五”规划,海上风电规划总容量近 60GW,21-23 年海
风并网规模为 27.55GW,相较装机目标有较大差距,按照规划反推,
24-25 年将有超 30GW 的并网规模。当前,国内省管深远海项目加速推
进,海南一批次示范项目中除华能临高 600MW 外均为国管海域项目,
广东启动的竟配项目中涵盖 16GW 国管海域项目,并将优先安排 8GW
作为一批次竟配,此外,江苏、广西等陆续启动深远海海风的前期论
证工作,国管深远海项目有望迎来加速。
海风迈入平价时代以来,主机合计中标超 20GW。不同于陆风风机
相对分散的市场格局,当前海风主机龙头优势明显,明阳合计获得
7.6GW 订单,市占率 36%,排名第一,并在广东区域保持绝对领先地
位,其次为电气风电、金风科技、远景能源,订单体量在 3GW 左右,
市占率约 15%,此外,中国海装、东方风电均获得 1.5GW 以上订单。
海风风机持续推进大型化,预计 23 年主力交付机型提升至 10MW 级
别,国电投 16GW 海风主机框招开标,报价超预期下行,主流海风主
机厂商均有参与,最低报价下探至 2100 元/kw。
建议关注海缆龙头东方电缆(受益广东海风开工复苏)、 中天科
技(海外拿单能力得到验证),海上桩基龙头天顺风能(导管架布局领
先,受益广东装机复苏+深远海加速推进,率先欧洲建厂)、泰胜风能
(加速广东基地布局)、海力风电(受益江苏竟配启动,海风收入占比
最高),主机明阳智能(国内海风市占率近 40%)、电气风电(累计装
机10GW,行业第一)。
